云南新平哈科迪梁子风电场加快建设

来源:新平新闻

时间:2016-10-27


发展清洁能源是响应中央经济工作会提出的抓好去产能、去库存、去杆杠、降成本、补短板五大任务号召的重要举措,静态总投资近4.6亿元的云南新平哈科迪梁子风电场项目作为我县“十三五”开局之年迎来的首个投资亿元以上的重大项目,自今年6月25日开工建设以来,迅速掀起了施工热潮。

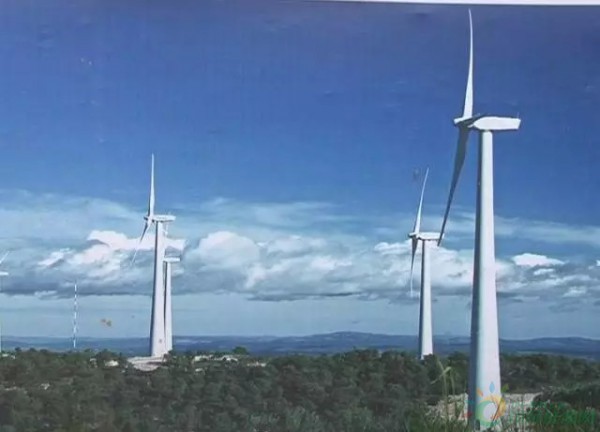

走进风电场的建设现场,项目经理彭长宝正在查看风机基础的浇筑情况,他告诉记者,项目共有25台风机,每台风机的塔筒高为80米,叶片长51米,25台风机分部在东西两侧,眼下正在施工的是风机的底座。

云南新平哈科迪梁子风电场项目经理 彭长宝:目前已经完成2台风机基础的浇筑,现在正是第3台风机基础。本月计划是完成7台风机基础的混凝土浇筑工作。

据悉,云南新平哈科迪梁子风电场采用“一机一变”模式,即一台风机安装一台箱式变压器。风机端产生690V电压,通过箱变升为35KV,再通过集电线路,共计51座塔架,分为两个回路,输送至升压站,通过升压变为110KV,由送出线路连接新平变,完成整个发电、升压、输送、再升压、送电的全过程。风电场的建设,既是我县发展新能源和低碳经济的一项重大举措,又能为当地增添新的旅游景观。

采访中,彭长宝刚好接到电气设备场家的电话,他们所采购的塔筒及风叶片将在月底运送到施工现场,接到通知后,他立即组织项目管理人员到会议室进行安排部署。

云南新平哈科迪梁子风电场项目经理 彭长宝:我们哈科底梁子风电厂主要的电气设备已经采购完成,本月计划是三套,塔筒、轮风机(机舱、叶片)进场。同时我们在赶进度的时候我们要保质、按期、保量的完成合同任务,但是安全生产这一根弦要紧绷,安全生产是不能放松的。

彭长宝告诉记者,截止目前,风电场已累计完成投资1.8亿元,累计完成场内道路6.1km,完成率31%,场内道路清表累计完成15.8km,完成率81%;集电线路塔基基础开挖完成32基,完成率63%;塔基混凝土浇筑累计完成18基,完成率36.0%......项目的各项工作正稳步推进。目前施工人员正在抢抓工期,确保年底能实现15台风机并网发电。

云南新平哈科迪梁子风电场项目经理彭长宝表示:作为下一步的安排,我们要确保年底15台风机全部并网发电,力争25台风机(都能)全部投产,这是我们总的目标。

特别声明

国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多新能源信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
