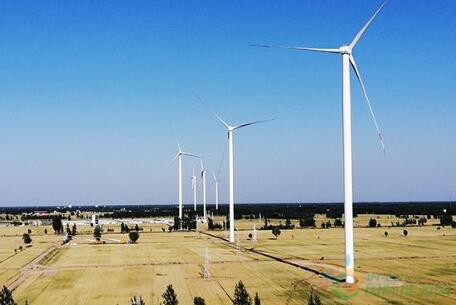

8月25日,贵州工程公司EPC承建的山东省东明县西南50兆瓦风电场项目(三春乾德风电场)全容量并网发电。

贵州工程公司承接的山东东明风电场一期工程包括东南100兆瓦、西南50兆瓦两个部分,其中西南风电场项目位于山东省东明县东明集镇,共安装25台2兆瓦的机组。项目永久占地18000平方,施工涉及大量的村寨、农户、青苗赔偿,加上大量临时施工用地,项目协调工作任务繁重,加上该地区地下水丰富导致基础施工困难,麦田冬灌持续时间长影响风机进场道路以及山东电网并网要求严格等因素,使项目履约面临重重困难。面对困难和挑战,贵州工程公司组织精干力量加强项目管理力量,积极投入人力、物力,科学制定工作计划,促使项目朝着预定的时间表推进:2018年11月7日,21公里集电线路工程开始首个基础施工;2019年3月1日,集电线路100基铁塔开始第一基组立; 3月24日首台风机吊装成功,2019年8月15日具备并网发电条件; 8月22日220千伏升压站倒送电一次成功;8月24日14时15分第一台风机并网发电;8月25日11时55分实现全容量并网。
该项目建成投运后,年发电量可达1亿3千多万度,为山东省提供清洁电力的同时推动该省能源供给结构优化升级,在央企助力山东新旧动动能转换中起到重要作用,具有良好的经济效益和社会效益。
