重庆横梁风电项目一期工程预计5月底全部投运

来源:上观新闻

作者:平源

时间:2020-04-22

作为重庆市重点工程的丰都横梁风电项目加快推进,目前一期工程已有9台机组投运并发电,有望在今年5月底之前一期工程全面投入运行。

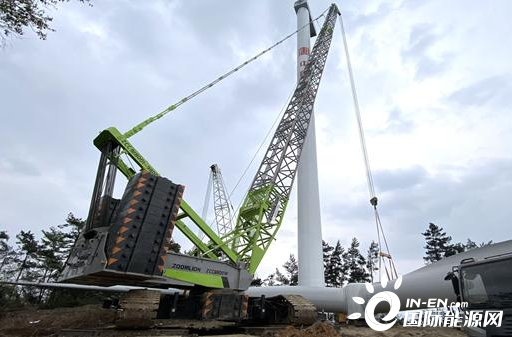

横梁风电场位于丰都县境内的方斗山东北至西南走向连续延伸的山脊上。工程分两期建设,总投资10亿元,目前一期部分机组安装调试完成,并相继投入运行,剩余的7台机组正在加紧施工,记者在现场看到,3号机组大型吊装设备已全部到位,即将进行风叶的安装。

截止目前,横梁一期项目已完成16台机组基础浇筑,已投运9台,正在安装调试7台,力争在今年5月底全面投运发电,二期工程已完成基础平台3座,力争在今年年底全面投运,届时每年可提供2亿千瓦时的清洁能源。

据了解,横梁风电场是大唐集团在丰都投资的第二个风电项目,项目总装机容量92兆瓦,设35台风力发电机组,其中一期装机16台48兆瓦,二期装机19台44兆瓦,目前已累计发电1500万千瓦时,年底全面投运后每年可发电2亿千瓦时。
