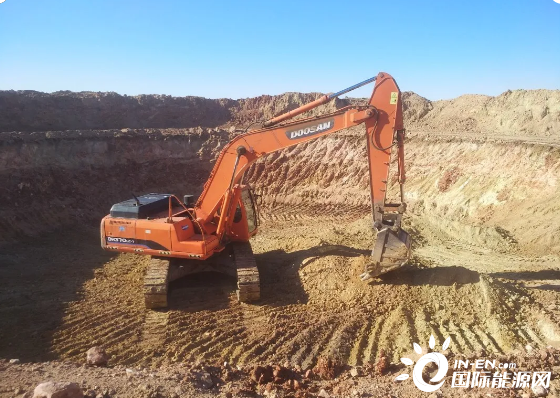

蒙能集团锡林清洁能源公司东苏项目院内,“不忘初心 牢记使命 确保东苏300MW风电按期投产发电”的横幅格外醒目,高高耸立在院子中央的三面旗子迎风招展。院外,鲜亮的蓝色板房排列整齐,由于天气骤变,大部分施工人员提前撤离施工现场,但在抃风舞润的雨雾中,两台挖掘机依旧忙碌地深掘着升压站的基础。
东苏旗巴彦杭盖300兆瓦风电项目于2019年10月15日正式开工建设。这是蒙能集团第一个特高压外送新能源项目,也是装机容量最大的新能源项目,于2017年11月获得核准,总投资近21亿元。在108平方公里的场址范围内将安装风机89台,其中3400千瓦风机76台,3200千瓦风机13台,计划于2020年12月31日投产发电,全部建成投运后年上网电量可达8.4亿千瓦时。
“从3月18号全面复工开始,我们就进入了‘倒计时’状态,一个节点一个节点地往前赶。”
“安全是第一位的,既要保证进度和质量,更要保证安全,这是底线。”
负责项目建设的副总工程师聂勇和前来“督战”的蒙能集团基建部副主任谭汉杰边走边聊。
不远处,在一处规划好的风机基础位置上,一台挖掘机开始松土施工。而在另一处已经挖好的基坑中,泵送设备正在向坑底注入混凝土。
锡林清洁能源公司工程部副部长姚远介绍说,项目总共要打89个风机基础,按照目前的速度,基本上6天就可以完成一个基础。每个基础直径是20.4米,需要62吨钢筋和660方混凝土。

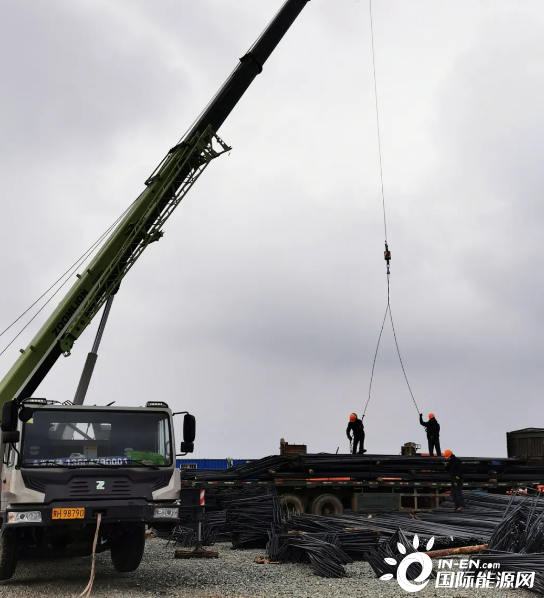

在不算太大的钢筋场场区里,堆满了螺纹钢,30多名工人来回穿梭搬运,32毫米粗的螺纹钢条在他们手中就像捏面条一样,姚远介绍说,现场一天一个标段可以制作钢筋30多吨。

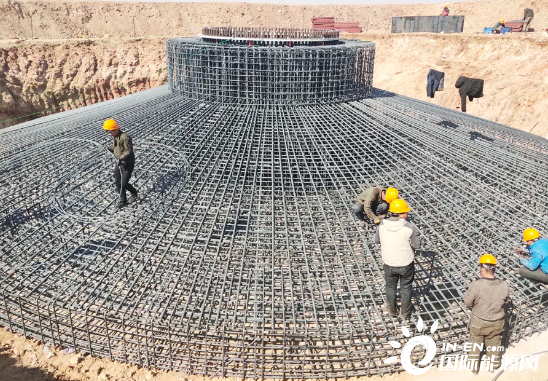

钢筋全部绑扎完毕后,再注入混凝土,随着时间的倾注,将共同撑起高高的风机塔身。
所有参建人员的心里都装着一张“作战图”,有节点部署、有过程管理、有完成目标,按照重新编排的施工网络计划,几乎时时刻刻“钉”在现场,分分秒秒协同作战。一天天的,项目从最初的效果图渐渐地在这片大地上变成现实。
截至目前,现场管理人员9人,监理公司人员8人,共有参建人员126人,大型机具18台,小型机械20台。风机基础挖掘完成15基,其中垫层完成13基,锚栓安装完成10基,钢筋绑扎完成10基,混凝土浇筑完成5基;升压站综合楼、备品备件库、车库基础土方开挖完成100%,开始垫层施工。
在阴冷的板房里,锡林清洁能源公司党委书记裴国庆颇为激动地描绘着项目的后期规划。
“项目建成后,要实现三个融合。首先是工业和民俗的融合,在风机柱上喷涂上蒙元文化的元素,让草原与发电融为一体。同时,针对架空线对百灵鸟的伤害,项目所有架空线全部使用电缆入地,实现草原的生态和谐。第二个是工业、科教和旅游融合,与清华大学合作,建立卢强院士工作站,对压缩空气进行物理储能深度研究,可以适时组织中小学生到现场参观,增加对风电知识的了解以及普及。三是实现工业和扶贫的融合,雇佣牧民,让他们在放羊期间代为巡视风机,即满足了风场工作需要,又能给牧民增加一块收入。”
在裴国庆的描述中,一幅草原深处美丽的水墨画卷,正在徐徐展开。
国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。
爱旭股份 58分钟前
三晶电气 1小时前
深圳能源 1小时前
图片正在生成中...
