日前,岑溪市第一个风电项目——中广核岑溪大隆风电场项目正全方位组织力量,多个作业面同时开工,与时间赛跑,奋力追赶因疫情延误的工程进度。

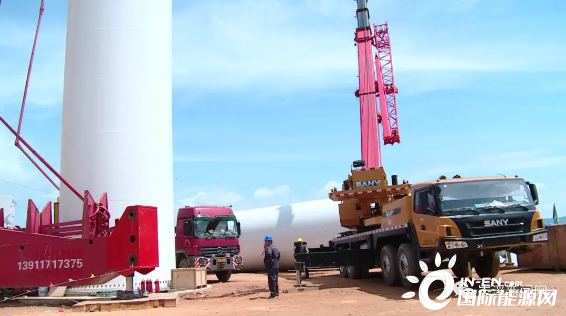

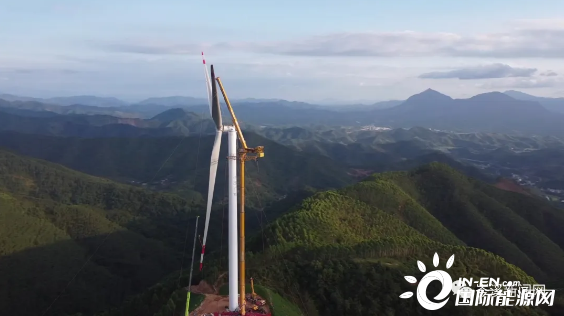

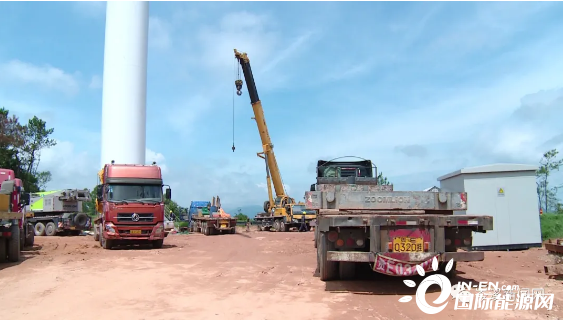

6月22日上午,记者在大隆风电项目现场看到,1号风机已经安装完毕,技术人员正在为风机进行接电作业和调试以及安装机械转场等工作。在1号风机吊装完成后,安装团队马上投入到2号风机的设备安装工作中去。
据了解,每一台风机的单机容量为3.2MW、轮毂高度为90m、风轮直径145m,单单一台风机的柱子就要分五段安装,目前2号风机已经完成第一段柱子的安装。据工作人员介绍,在晴好天气的情况下,平均三天能完成一台风机的安装,目前该项目总共需安装15台风机组,因此即使烈日当空,工作人员依然坚守岗位,确保顺利完成风机设备的安装工作。
