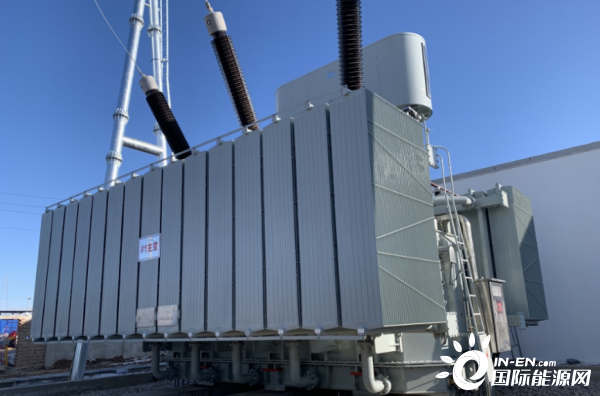

12月20日23点58分,中广核华北察北二期、沽源九连城共100MW风电项目在经历5次冲击后,正式带电成功。在此之前,河北张家口市风电并网投产容量为990万千瓦,察北二期、九连城项目的的带电成功,标志着全国唯一一个新能源示范基地张家口市风电并网投产容量达到1000万千瓦。
察北二期、沽源九连城项目分别于2017年11月8日和11月20日核准,各安装20台金风2.5MW风电机组,轮毂高度90米,叶轮直径140米。在察北管理区境内建设一座220kV升压站,主变容量120MVA,风机所发电能经主变升压后,通过单回16公里220kV线路送入已建成察北一期220kV升压站母线侧,再通过39.3公里自建220kV线路送入张北解放50万千瓦升压站2218间隔。
建设过程中,项目受电网接入系统影响未能实质性开工,中广核新能源华北分公司的积极响应张家口市政府和能源局的号召,果断决策,项目于2019年11月底前取得两个县发改局的开工证明并完成了部分风机基础浇筑,确保了0.5元/千瓦时的电价。2020年4月25日,两个项目相继复工。同年7月,在冀北网建送出线路建成时间不可控的严峻形势下,华北分公司及时决策,一方面积极与张家口先行电力设计院、冀北网公司、省能源局、张家口市发改委沟通,取得友谊一期至500kV解放站长度为39.3公里220kV线路自建核准;另一方面,将自建线路方案和预算及时上报中广核新能源,并取得自建线路许可、概算批复。在项目全体员工的努力下,勠力同心,克服了跨越大型灌溉区,跨生态红线,跨高速,跨铁路,钻越电网特高压、地面草滩、地下流沙等种种困难,仅用时55天,就完成了跨越察北管理区和张北县两个地级县的近40公里的线路架设,为项目顺利送电奠定坚实的基础。
此外,华北分公司生产运维部和项目部紧密协作、主动出击,在今年张家口地区60多个项目近700万容量并网的紧张形势下,项目列入了张家口地区第一批并网企业名单。
后续,项目部全员将继续完善相关工作,加快察二、九连城工程尾工尾项的实施,加快风机调试,年底前完成全容量并网,助力中广核新能源高质量发展。
国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。
新疆发展改革委 23小时前
国际能源网 1天前
中国能建中电工程江苏院 1天前
图片正在生成中...
