| 新能源工程

中能建西北城建宁夏青铜峡光伏项目全容量并网发电

来源:中能建西北城建

时间:2024-06-28

近日,西北城建承建的宁夏青铜峡12.8万千瓦光伏项目全容量并网发电。

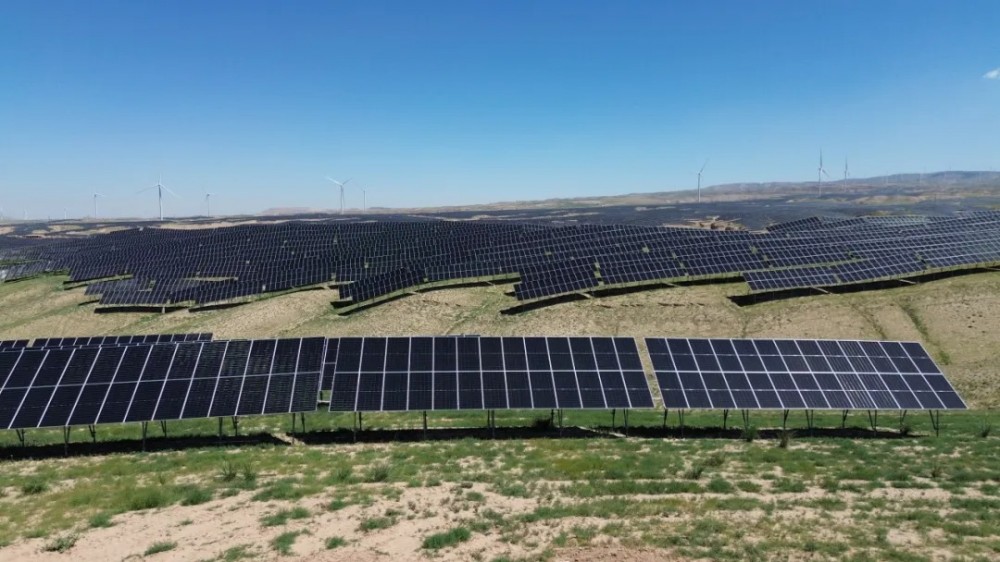

该项目位于宁夏回族自治区同心县河西镇,西北城建承建二标段全部工程。全容量并网发电后,年平均发电量约8.54亿千瓦时。此项目全容量并网发电,展示了西北城建在光伏发电领域的技术能力和建设能力,也为当地的能源结构和环境质量改善提供了有力支撑。

施工过程

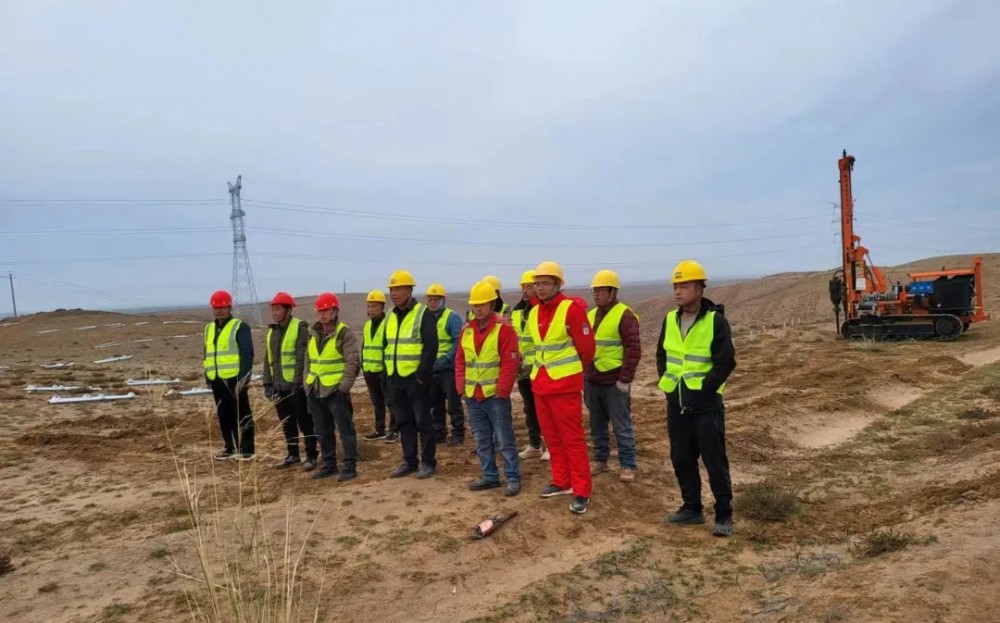

2023年10月8日光伏支架基础钻孔施工正式开工

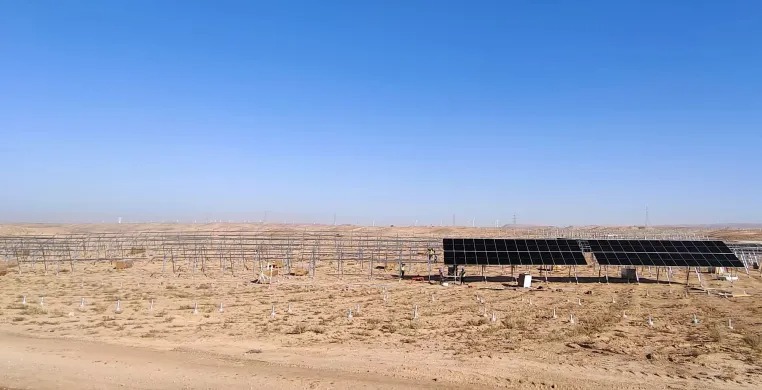

2023年11月25日桩基基础完成浇筑  已安装支架、组件

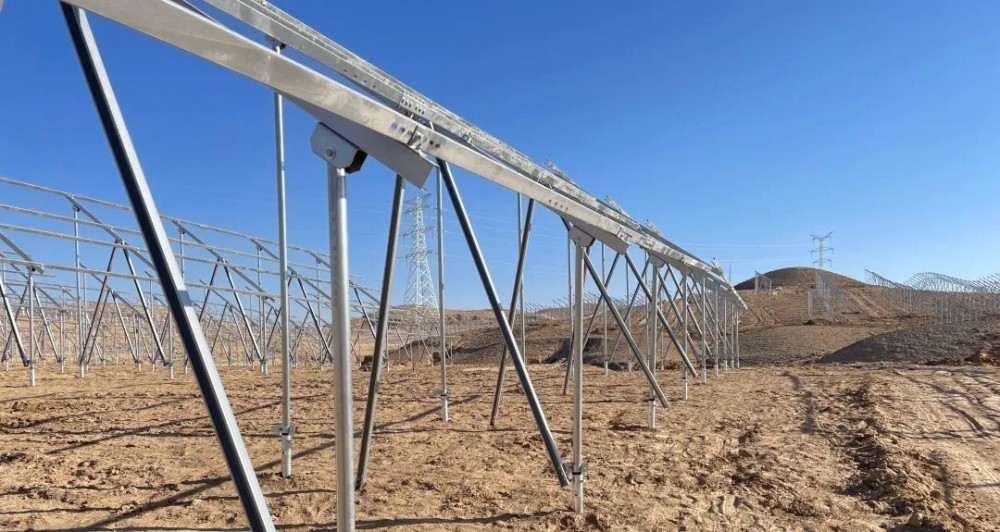

2024年02月13日光伏支架安装完成

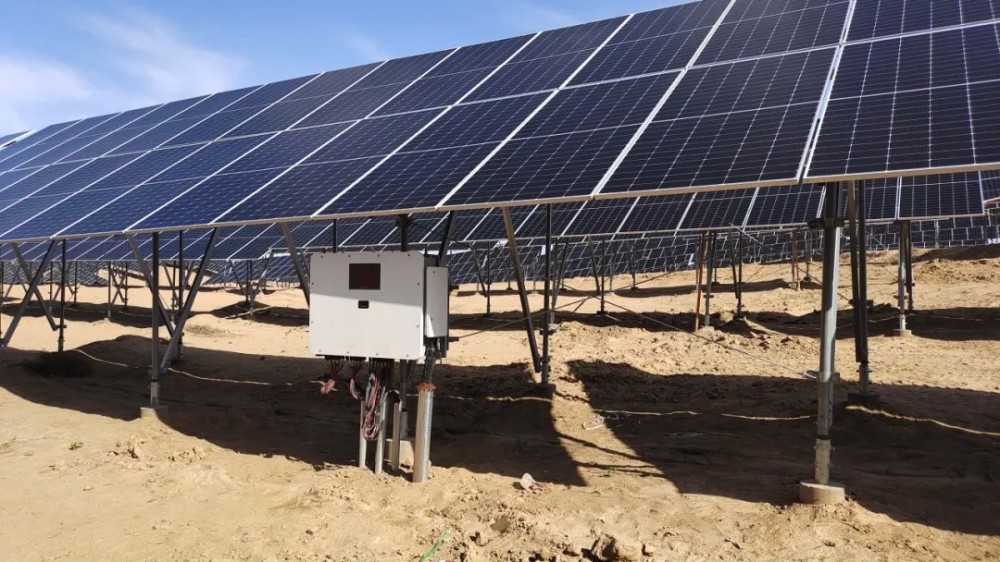

2024年02月21日光伏组件安装完成

2024年03月10日首个光伏方阵并网发电

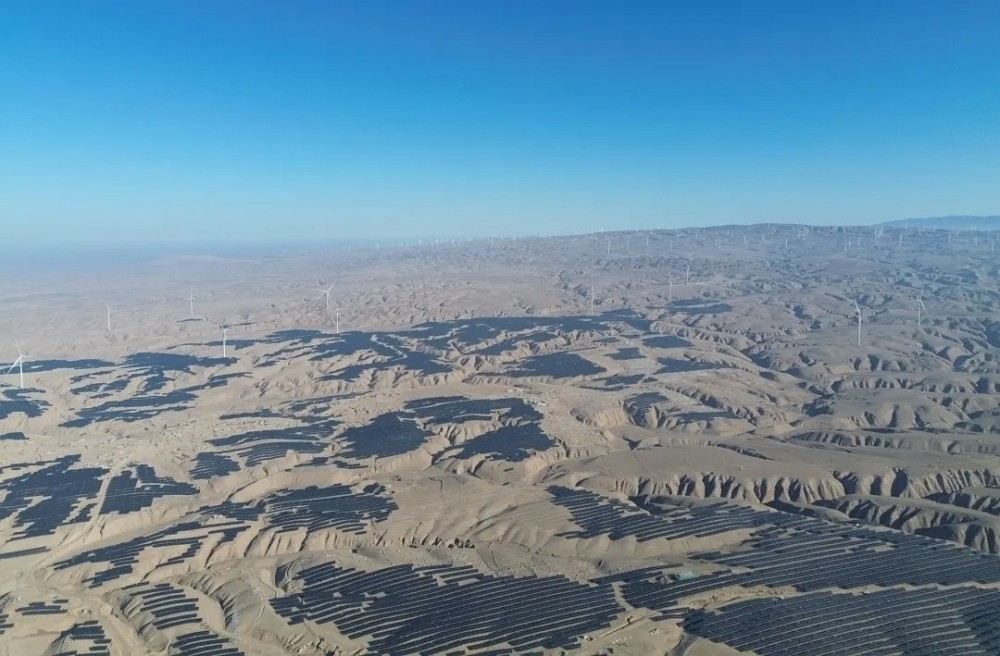

2024年06月13日全容量并网发电

自项目开工以来,公司高度重视并积极推动项目建设,选派精兵强将组成项目团队,科学组织施工。施工过程中,项目部细化节点计划,加强现场施工管理、统筹协调力度、确保项目建设进度有序推进。

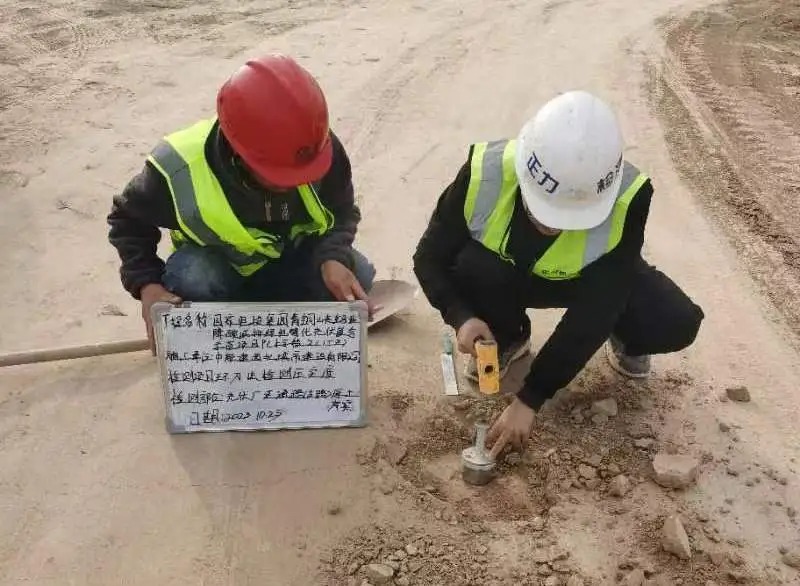

材料进场见证取样

地表植被恢复-种草

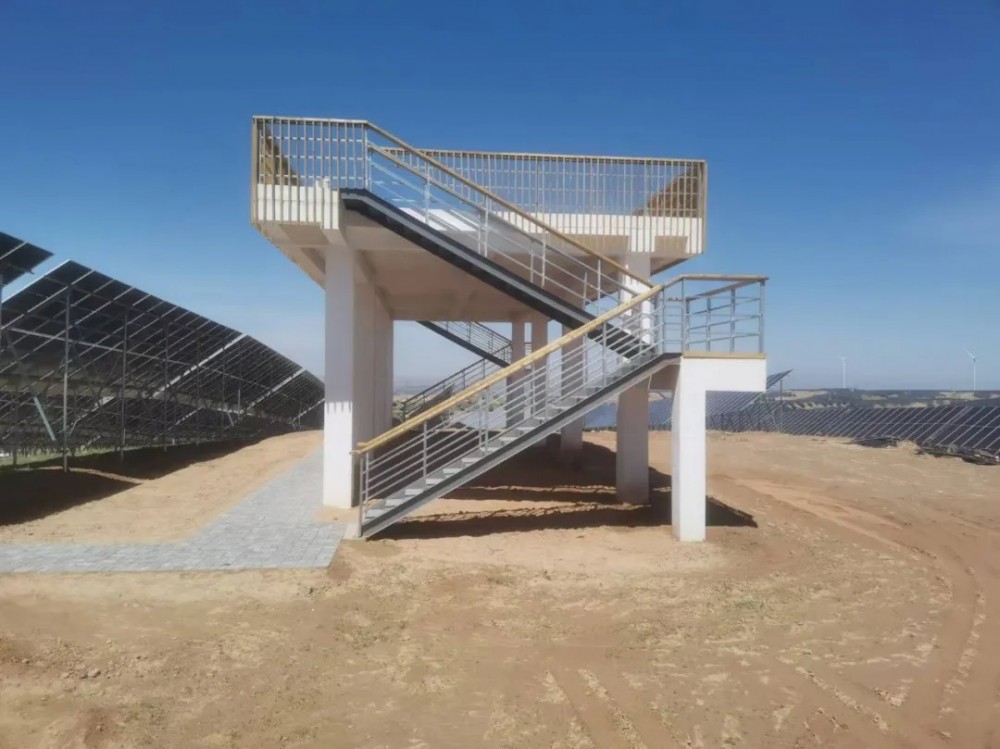

观景平台

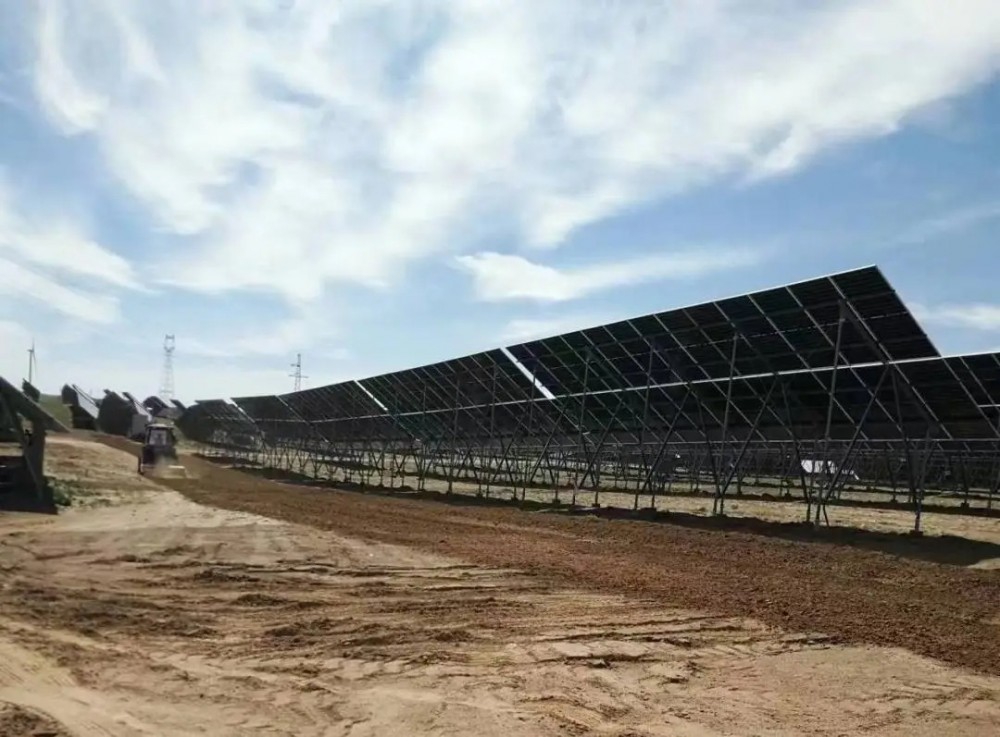

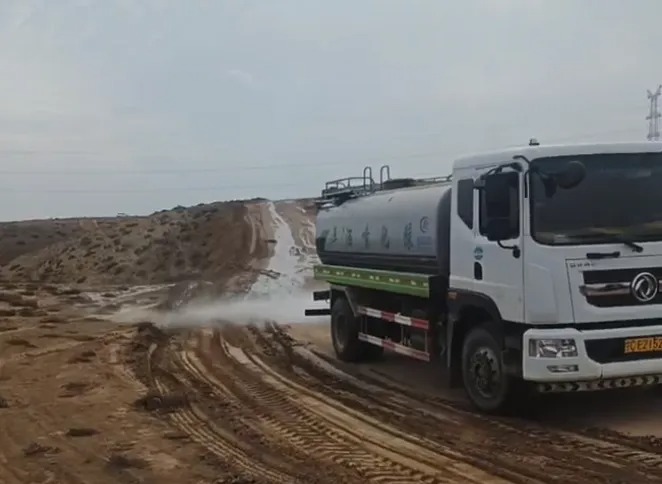

施工道路洒水降尘

始终坚持项目管理“334”工程建设,通过工程质量规范化、标准化、程序化的管理,保证质量体系的有效运作,使工程质量得以有效控制。把光伏施工安全管理放在首位,不断优化施工方案,严格控制桩基础、支架、组件及电气安装质量,发现问题立即整改,确保每道工序合格。分别对光伏阵列支架表面的平整度、组件安装零件的顺序和固定牢固、电缆敷设、防雷接地施工、箱变交接试验等控制细节进行详细交底,并指导作业人员严格执行质量标准,确保工程施工质量。

周一站班会

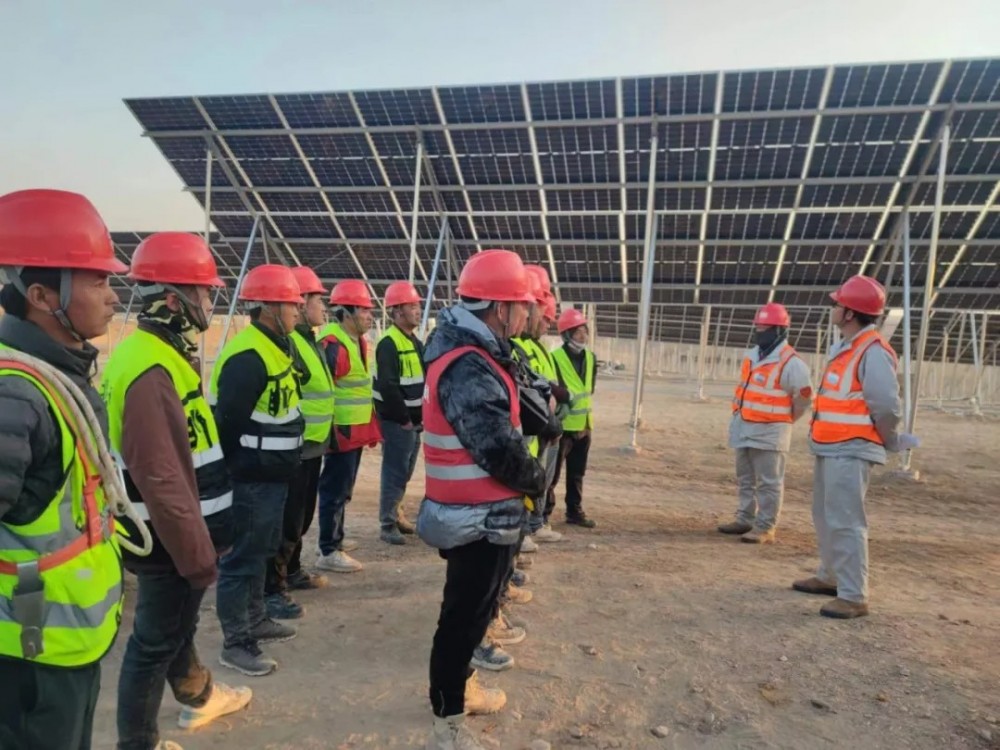

支架安全前技术交底

防触电应急演练

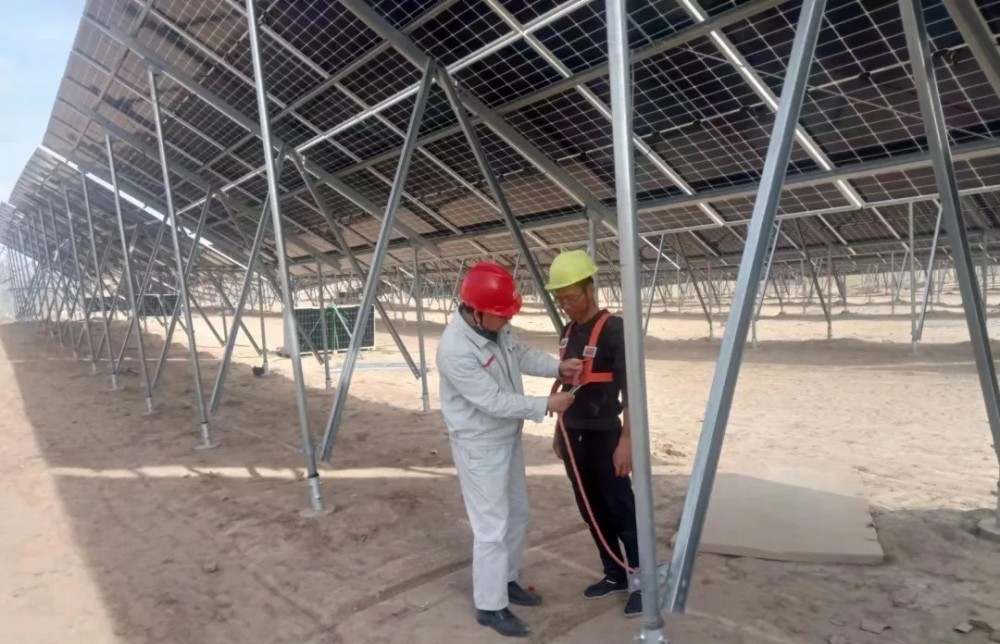

安全带使用方式现场培训

严格执行关于安全文明施工、“十二个到位”、《项目安全策划》的要求,扎实开展安全文明施工工作,对施工区域进行合理规划,现场安全设施布置、管理规范、有序的安全文明施工管理工作,高品质履约得到各方一致好评和认可。

中国能建西北城建,深入践行中国能建《若干意见》,“1466”和“四新”能建战略,围绕“创新、绿色、数智、融合”核心发展理念,争创更多新能源精品工程,谱写高质量发展新篇章。

特别声明

国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多新能源信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
