莫旗大基地项目首台风机成功吊装

来源:国华投资 氢能公司

时间:2025-05-26

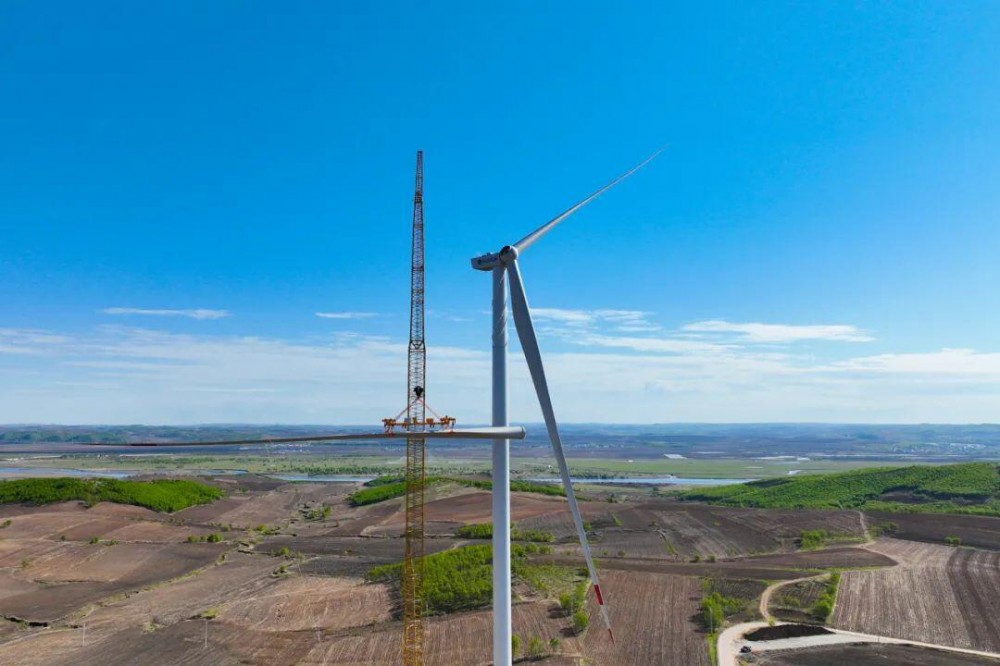

5月22日7点37分,随着F02号风机最后一只叶片摘勾,蒙东分公司莫旗风电基地项目首台风机顺利完成吊装,这一重要节点的达成,标志着该项目建设迈出了实质性的关键一步,为后续并网发电工作筑牢基础。

该项目是国家第三批沙戈荒大基地项目,位于内蒙古自治区呼伦贝尔市莫力达瓦达斡尔族自治旗境内,装机容量600兆瓦,安装83台6.7兆瓦和7台6.25兆瓦的风力发电机组,轮毂高度130米,叶轮直径220米,集电线路电缆沟路径长度303公里、电缆长度583公里。

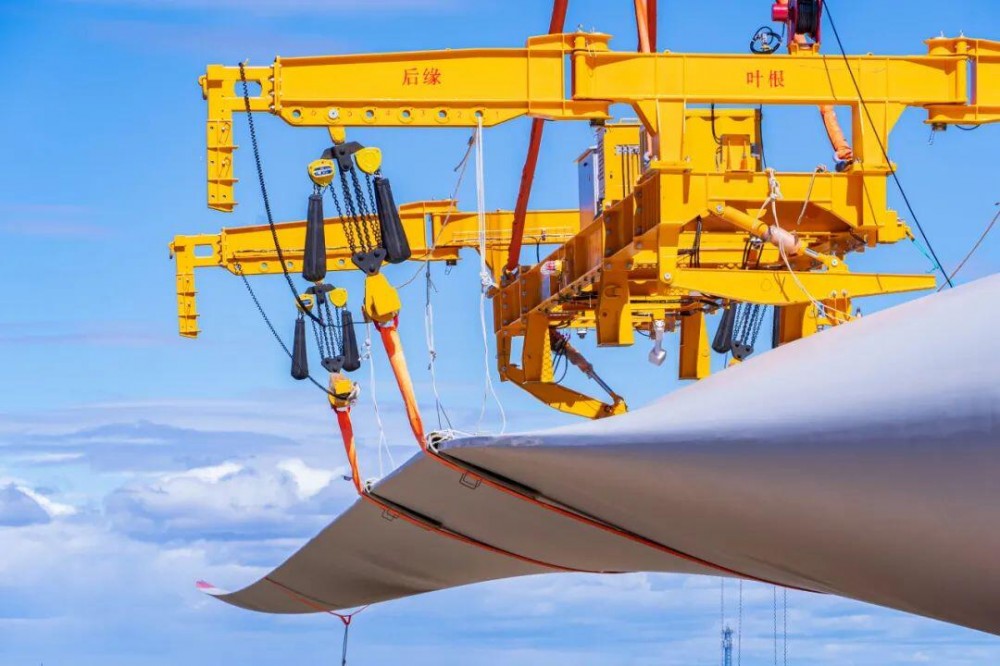

吊装作业前,该项目部组织各参建单位开展超危大作业方案专家评审论证会,参会专家针对风机大部件运输安全风险、吊装场地地基承载力计算、主吊车选型、双机台吊作业工序进行详细研讨,对不同风速下的吊车作业工况进行反复论证,力求将风险隐患降到最低。该项目部针对叶片、风机塔筒、轮毂等大部件,以及吊钩、钢丝绳、安全限位装置、吊索具等工器具开展专项安全检查,吊装作业区域封闭管理,并悬挂警示标识,确保现场作业安全有序。吊装作业过程中,项目团队全面落实国华投资新能源工程建设“十不吊”管理原则,建立气象条件动态监测机制,严格控制在额定风速范围内作业。

下一步,该公司将坚守“安全第一、质量至上”的管理理念,以标准化施工为抓手,深化全流程精细化管控,全面推进后续机组吊装进程,确保项目建设安全高效实施。
