内蒙古锡林郭勒盟智汇隆达能源有限公司42兆瓦发电项目34天并网

来源:内蒙古电力集团

时间:2025-05-29

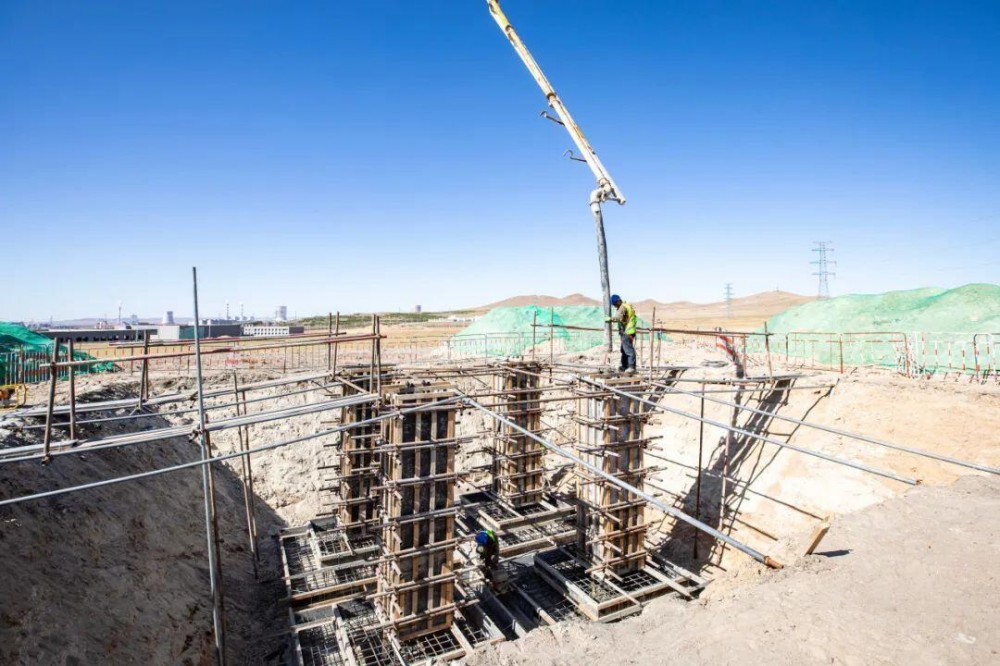

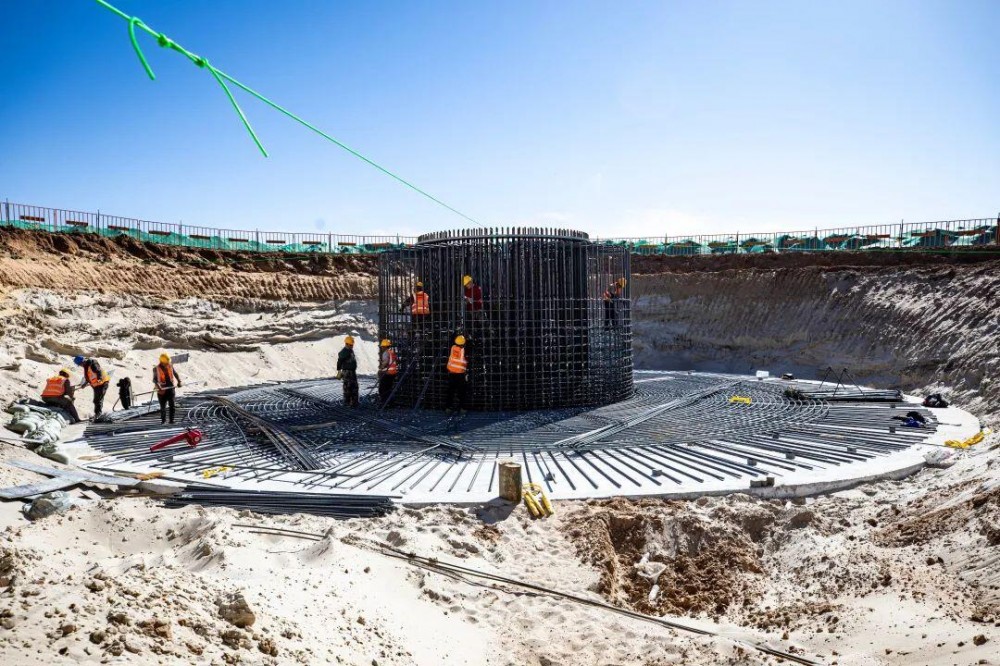

5月19日,由内蒙古电力集团锡林郭勒供电公司承建的锡林郭勒盟智汇隆达(锡林浩特市)能源有限公司42兆瓦分散式风电项目接网工程顺利通过调试具备投运条件。该项目自4月15日正式开工到全面竣工,以34天工期刷新电网建设纪录,为区域新能源并网按下“加速键”。

火速响应 啃下硬骨头

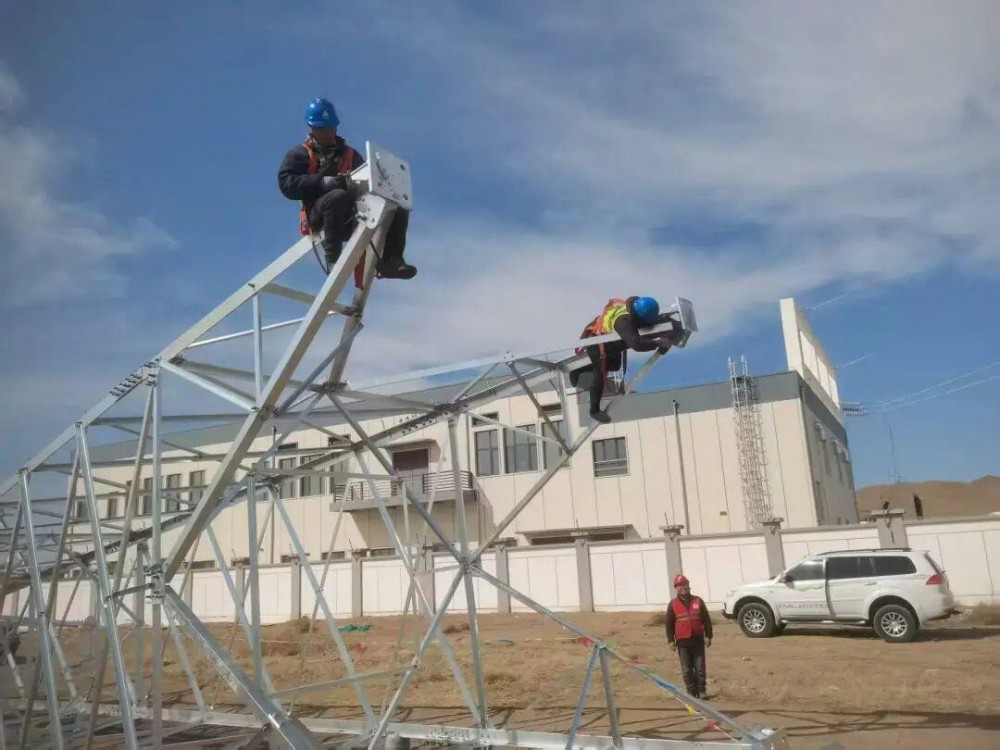

面对客户4月提出的工期压缩70%的紧急需求,锡林郭勒供电公司迅速启动“战时机制”,组建由分管领导挂帅、党员骨干为核心的专项攻坚团队。通过建立“日调度、日通报”机制,依托工程进度微信群,实时追踪每日工程推进情况,直击问题堵点,实现物资供应、审批流程、现场施工等全链条实时监控,建立“问题清单销号制”,确保各类堵点“当场认领、当场承诺、限时闭环”。

针对设备供货周期紧张难题,该公司实施“驻厂催办”模式,抽调专人驻扎设备厂家,按3日周期动态跟踪生产进度,协调关键物资优先排产,成功保障材料设备提前到货,为施工赢得宝贵时间。

优化流程 跑出加速度

在变电站接入环节,项目团队突破传统审批模式,采用“陪同式报审”机制,由党员骨干牵头组织施工、设计、监理单位与审批部门开展联合办公。党员骨干带领团队边编制方案、边对接修改,将原本需10个工作日的“三措一案”审批流程压缩至4天完成。施工期间,党员突击队以“小时级”工期倒排,将设备安装、线路架设、系统联调12项工序精密穿插,动态调配精干施工力量攻坚,最终以常规工期三分之一的时间完成全部建设任务。

“此次攻坚实践不仅考验了团队的应急能力,更提炼出一套可复制的‘缩短工期’管理经验。”工程项目负责人刘蕴达说。

项目投运后,客户并网目标将提前实现,有效助力锡林郭勒地区新能源消纳,为能源产业高质量发展注入强劲绿色动能。

特别声明

国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多新能源信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
