新疆油田阿勒泰吉木乃 80 万千瓦风光发电项目全面进入高效建设阶段

来源:中油新疆工程

时间:2025-06-12

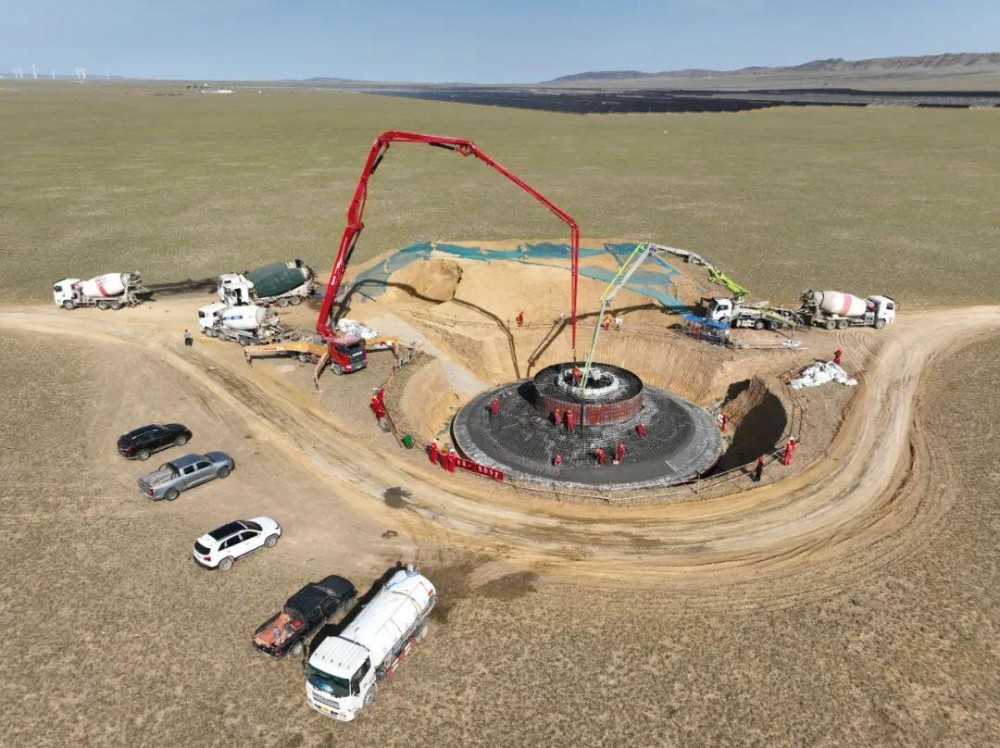

6月11日,由中油(新疆)工程公司EPC总承包的新疆油田阿勒泰吉木乃80万千瓦风光发电项目风电(二标)顺利完成35台风机基础浇筑,完成量超总量85%。

其中,14台风机基础完成二次灌浆,10台风机基础完成回填,为风机吊装奠定了坚实基础,标志着新疆油田首个风力发电项目全面驶入主体工程建设 “快车道”。

该项目位于阿勒泰地区吉木乃县,是新疆油田与周边地区开展新能源合作的首个示范工程,也是新疆油田在疆内布局的首个风电项目。项目建成投产后,预计年发电量可达20.04亿千瓦时,将有效减少二氧化碳排放约134万吨,对于推动地方经济发展、优化区域能源结构以及助力北疆清洁能源基地建设具有重大意义。

工程进展高效,关键节点接连突破。此前,6月1日,该项目37号风机基础率先进入土方回填阶段,标志着一区20座风机基础首批隐蔽工程大型土方回填施工全面展开。自4月27日首批风机基础进入混凝土浇筑阶段以来,项目团队仅用34天便高效推进至土方回填环节,展现了“中油(新疆)工程铁军”的攻坚速度。

截至5月29日,项目地面以下工作量已完成55%,施工进度高效推进。目前,项目整体建设进度已突破50%,各建设任务正按计划稳步推进。

精细化管理,保障施工质量安全。为确保施工质量与安全,项目团队实施全流程精细化管理。在土方回填阶段,项目部强化技术准备与安全管控,组织专项技术交底会,针对分层回填、碾压工艺等关键工序进行详细讲解,并完成作业安全分析。施工过程中,严格开展设备点检和作业前检查验收,采用三台大型土方设备协同作业,确保回填质量与进度同步受控。

项目技术负责人介绍,风机基础土方回填需满足隐蔽工程验收合格、回填土质严格检验、分层压实精准控制、承重能力保障及高标准安全管理五大核心要求。目前,项目团队采用“白+黑”两班倒模式全力推进施工,预计一区20座风机基础回填作业将于7月2日完成。

创新管理举措,全力冲刺目标。在进度管理上,项目部创新采用四级进度计划,主动协调施工验收、送检等关键环节,深入一线解决实际问题。管理团队严格落实“定人定时”原则,确保小问题24小时内解决,大问题48小时内完成整改。质量管控方面,项目部将标准规范与新疆油田安全管理要求深度融入施工全流程。在关键工序前组织专项交底会议,施工中全程驻点监督,严格执行“三检”制度。HSE管理团队秉持“服务+监管”理念,节假日期间仍坚守岗位,开展拉网式隐患排查,确保安全生产“零事故”。

下一步,项目部全体人员将以更加饱满的热情、更加坚定的信心,迎接风机吊装这一新挑战,全力推动项目早日建成投产,为新疆油田新能源发展贡献力量。

特别声明

国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多新能源信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
