| 新能源技术

全球首个IGCT柔性直流工程完成可靠性并网测试

来源:三峡小微

时间:2025-07-17

7月16日下午5时,三峡云南弥勒石洞山风电场全球首个采用IGCT(集成门极换流晶闸管)器件、首个采用6.5千伏功率半导体器件的柔性直流工程顺利完成为期6个月的加严长时可靠性测试的并网运行,完成现场运行验收,这标志着我国在新一代柔性直流输电技术领域又一技术突破。

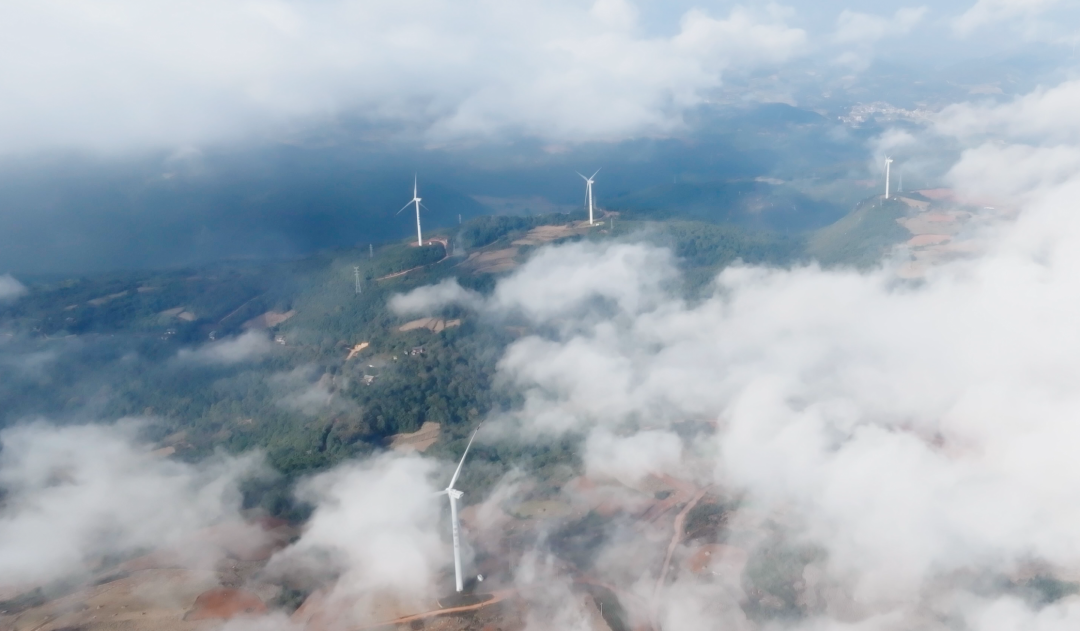

▲ 三峡云南弥勒石洞山风电场  三峡科研院供图

该工程由三峡科研院牵头,三峡集团所属三峡能源、上海院参与建设。工程采用对称单极接线形式,建成±15千伏、60兆瓦的IGCT-MMC(模块化多电平换流器)背靠背两端输电系统,即通过以模块化方式,组接IGCT器件形成换流阀,实现直流与交流电网的双向连接,以±15千伏电压、60兆瓦功率稳定输电,其模式为新型电力系统更灵活的组网提供了关键支撑。

我国IGCT技术研发始于20世纪90年代后期,早期应用于大型轧钢机、矿井提升机等设备的电机精准调速。近年来,为适配新型电力系统发展需求,三峡集团联合清华大学、南网科研院、西电电力系统、许继电气、南瑞继保等单位组成产学研联合体,从2016年起探索IGCT-MMC技术可行性。2024年示范工程落地,历经多年攻关,解决了关键参数协同设计、关断电流振荡抑制、国产4千伏高压直流支撑电容研发、子模块通讯环形组网、极控链路延时优化等多项核心难题,完成了从器件研制到阀塔开发、工程建设的全链条突破。

作为攻关的首个“应用场”,该工程的突出亮点是288只国产化6.5千伏/4千安(通流2千安)IGCT-Plus 器件IGCT换流阀的应用。相较于国外主导的IGBT(绝缘栅双极型晶体管)换流阀,设备体积降低26%、成本降低30%、重量降低18%、损耗降低20%,性能完全满足海上风电柔性高压直流输电标准,加强了我国在相关领域的自主性。

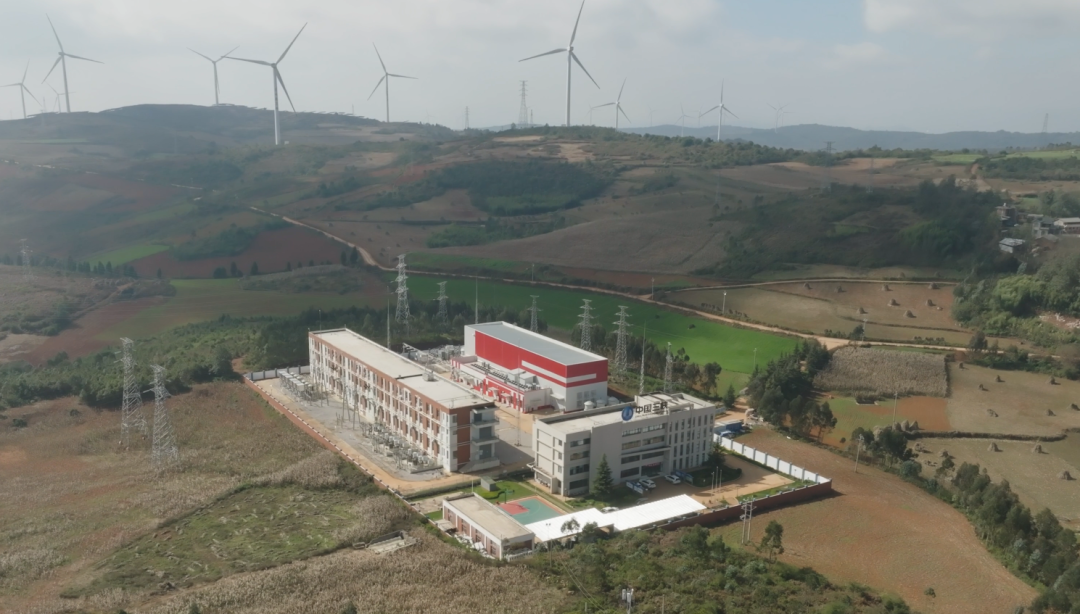

▲ 三峡云南弥勒石洞山风电场  三峡科研院供图

在平均海拔2000米的云南弥勒石洞山风电场,研发团队扎根现场,与建设者紧密协作,在设备调试阶段,完成100余项稳态、暂态及保护功能试验;在并网运行的180天里,IGCT柔直系统面对网侧多次扰动均成功穿越,验证了IGCT技术的可靠性。

在该项目先导示范下,我国其他电力送出工程持续推进该技术。例如,由南方电网公司投资建设的国家西电东送重点工程——昆柳龙直流工程开展了IGCT换流阀子模块的挂网测试并计划推广应用至其棠下工程;在海上风电领域,换流阀作为海上换流平台核心,其轻型化是远海风电降本、实现平价上网的关键,IGCT技术正契合这一需求。

截至现场运行验收前,系统已稳定运行180天,相关数据将为IGCT柔性直流换流阀在“沙戈荒”、海上风电、城市电网等领域的应用提供宝贵运行经验,推动我国在柔性直流输电“新赛道”上取得新进展。
