务川风电项目首节塔筒成功“立地”

来源:中国电建第三工程公司

作者:韦虹

时间:2025-07-22

近日,中电建建筑集团有限公司(“公司”)承建贵州华电务川石朝京竹50MW风电项目建筑及安装工程项目迎来关键节点——首台风机的第一节塔筒顺利完成吊装,标志着项目主体安装工程正式启动。

为将重达83.44吨的塔筒安全运送至海拔1460米的吊装平台,项目团队前期开展了详尽的实地踏勘和筹备工作,但实际运输过程中仍面临诸多挑战。第一节塔筒运输需穿越曲折狭窄的山区道路,尤其在险峻的2公里盘山路段,转弯半径严重不足,给运输带来极大困难。为确保安全,团队连续多日加班拓宽路基、临时拆除护栏,协调多台牵引车接力护航,最终将第一节塔筒安全送达吊装平台。

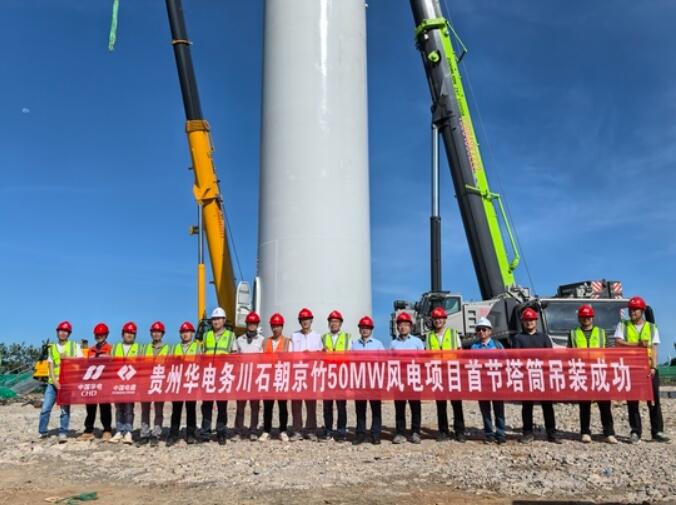

当日7时30分,在全体参建人员见证下,长18.3米的首节塔筒被800吨主吊缓缓提起。公司通过直播系统全程监控,为关键工序提供远程技术支持。项目团队严格执行“三检制”,将安全操作规程落实到每一个动作,确保吊装作业零差错。经过精确的空中移位和姿态调整,9时06分,塔筒精准嵌入预埋基础螺栓。经专业测量,垂直度、水平度等关键指标完全符合设计要求。

此次首届塔筒的成功吊装,不仅标志着项目取得阶段性突破,更为后续机舱、叶轮吊装奠定了坚实基础。项目团队凭借专业技术和顽强作风,为山地风电建设积累了宝贵实践经验。据悉,该项目建成后年发电量可达9315.5万千瓦时,将有力推动当地清洁能源的开发利用,为促进能源结构优化、实现绿色低碳发展作出积极贡献。

特别声明

国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

务川风电项目首节塔筒成功“立地”

务川风电项目首节塔筒成功“立地”

中国电建第三工程公司 1小时前

务川风电项目首节塔筒成功“立地”

务川风电项目首节塔筒成功“立地”

中国电建第三工程公司 1小时前

更多新能源信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
