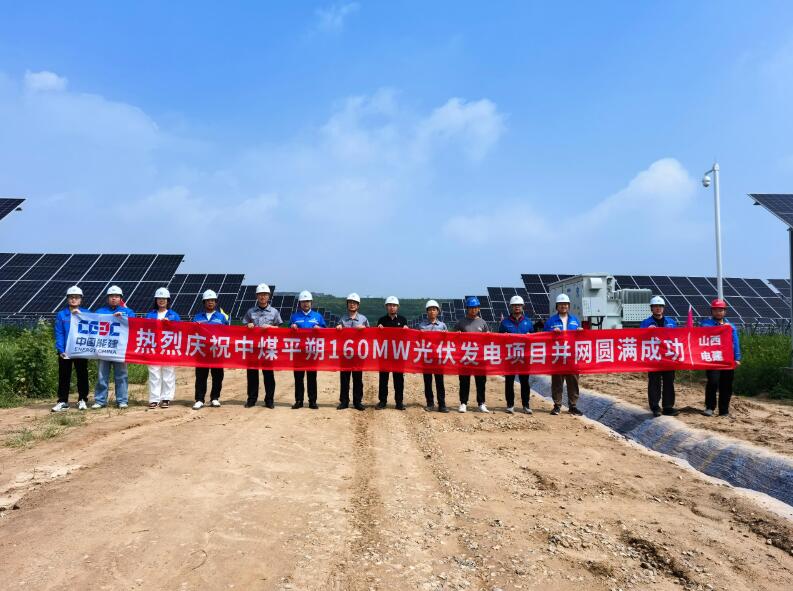

近日,中国能建山西电建承建的中煤平朔160兆瓦光伏发电项目实现全容量并网发电。

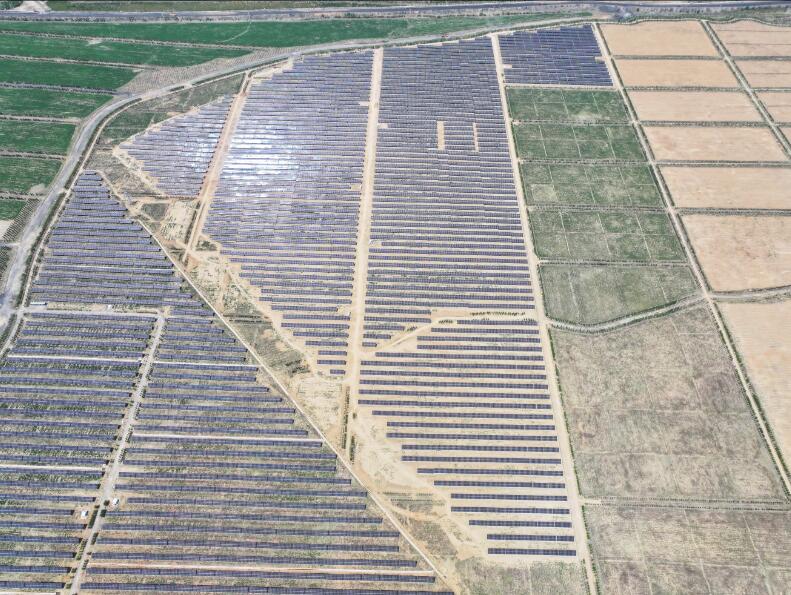

该项目位于山西省朔州市平鲁区矿区境内,施工总占地6200亩,总装机容量160兆瓦。
为确保关键节点目标顺利达成,项目部实施差异化分包管理,对高效分包单位优先配置资源,对管理薄弱单位则派驻专人驻点督导,打破标段壁垒,协调各分包单位开展一体化协同作战。项目首并期间,创造出16天内完成5个光伏发电单元(约19.6兆瓦),电缆敷设、支架、组件、接地及全部电气安装工作的新速度。

面对连续降雨及混凝土供应紧张等问题,项目部积极协调多方供应商组织场区分包单位实施工序穿插施工,使基础施工进度提前完成率达80%,提前2个月实现一次性并网送电成功,以优质履约赢得了业主方的高度认可并获表扬信。
项目投产后,预计年发电量达3亿千瓦时,年节约标准煤约16万吨,减少氮氧化物排放57.7万吨,减排粉尘8.3吨,将充分优化当地能源结构为生态修复注入新动能。
山西电建将恪尽央企职责,踊跃投身国家能源战略,坚定走好获取优质项目、项目优质履约、效益优先优质“三优”主线,不断铸就精品样板工程,为实现“双碳”目标贡献强劲力量。
