黑龙江尚志抽水蓄能电站:掀起冬日攻坚热潮

来源:中国电建北京院

时间:2026-01-24

隆冬时节,银装素裹,位于黑龙江省的尚志抽水蓄能电站,正在严寒中稳步推进建设,呈现出一番炽热景象——灯火通明的洞室群中,机械轰鸣,焊花飞溅,建设者们正全力进行着开挖、支护与混凝土浇筑,冬日里的攻坚热潮在岩层深处澎湃涌动。

当前,工程建设已进入地下系统全面攻坚的关键阶段。地下厂房主体已于2025年10月完成开挖,正式转入机电安装期;引水隧洞、尾水隧洞与高压竖井等输水脉络多工作面同步向前掘进。

地面工程建设方面,下水库已于2025年夏季成功截流,大坝填筑在入冬前顺利完成,混凝土面板浇筑准备工作正有序开展。

项目地处高寒区域,面临低水头、大容量机组的技术匹配同时,工程还需克服区域性断层穿越的地质难题。北京院项目团队围绕严寒气候结构设计、断层处理等开展专项研究,相关成果可为北方地区类似工程提供经验。

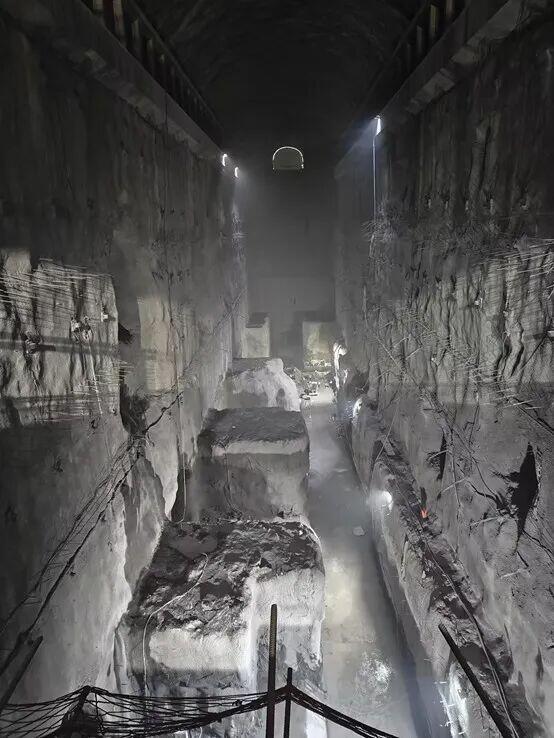

地下厂房

电站安装4台单机30万千瓦的可逆式机组,额定水头226米,属低水头大容量类型,国内应用较少。常规布置下厂房开挖跨度超过31米,关键区域围岩塑性发育较突出。设置独立球阀室后,厂房开挖跨度减少约8米,有效改善了关键交叉区域的围岩应力状态,使地下洞室群塑性区体积减少超50%,显著提升了洞室群整体稳定性。在保证工程安全的同时,为低水头、大容量机组的地下布置提供了可靠解决方案,并为今后同类抽水蓄能电站的设备选型、机电布置和运行积累重要技术依据。

针对工程区存在区域性断裂构造这一复杂地质条件,为确保工程安全,北京院项目团队组织了多次专题技术研讨会,集合地质、水工等多领域专家,深入分析断裂带特性及其对大坝的影响机理。经过反复论证与多方案比选,最终确定了以“控渗稳基”为核心的综合性处理方案。

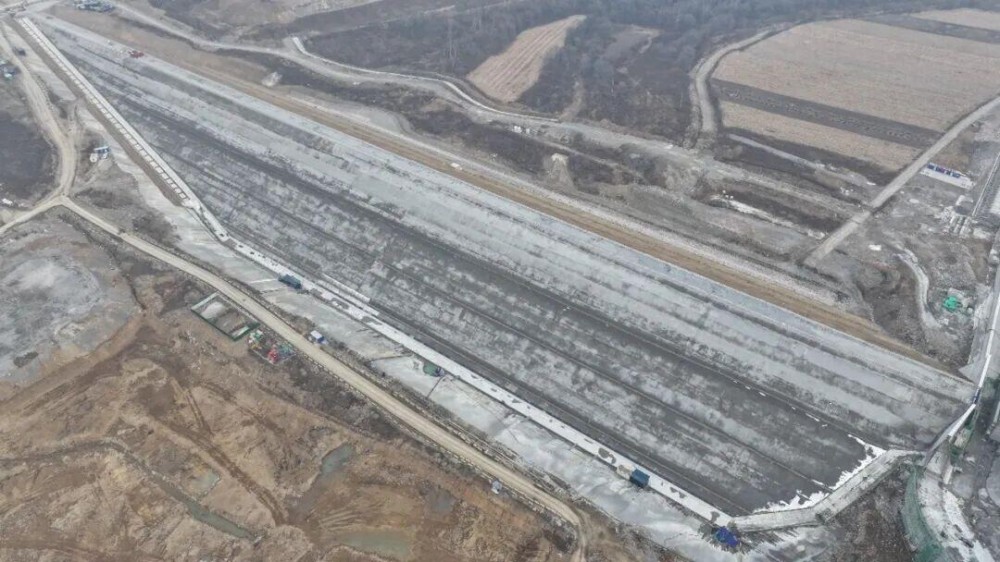

下水库大坝

该方案在趾板底部设置了深嵌且加强配筋的混凝土塞结构,旨在有效阻断沿断裂带的潜在渗漏通道,增强该关键部位的整体性与抗变形能力。同时,在坝基范围内系统性布置了多层反滤层,构成了梯级防渗与排水体系。这一组合措施不仅能有序排出可能渗入的地下水,防止坝基材料发生渗透破坏,还能显著改善坝基的整体力学性能,提升其在地质构造活动影响下的长期稳定性。

此外,北京院项目部实施了“零弃渣”施工组织设计。该设计通过精细化规划,将工程开挖产生的全部渣料进行系统性分类与资源化利用,部分用于场地回填与道路筑基,部分经加工后作为混凝土骨料或工程填料,实现了渣料“就地消纳、变废为宝”。此举不仅避免了弃渣场地占用与水土流失问题,也显著降低了物料外运带来的能耗与排放,实现了“土石方平衡、渣料零废弃”,使工程建设与水土保持、环境保护达到深度和谐统一,为绿色施工与可持续发展提供了可复制的工程范例。

电站总装机容量120万千瓦,建成后将成为黑龙江电网中重要的“稳定器”与“调节池”,承担调峰填谷、事故备用等关键功能,提升电网对风电、光伏等新能源的消纳能力。电站建成后每年可节约标煤约17万吨,减少二氧化碳排放约40万吨,对于推动东北地区能源转型,助力高质量发展具有积极意义。

特别声明

国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
