粤港澳大湾区首个变速抽蓄电站地下厂房顺利封顶

来源:今日四局

时间:2026-02-06

日前,中国水电四局承建的广东肇庆浪江抽水蓄能电站项目迎来关键进展——地下厂房如期封顶。标志着项目主体结构施工圆满结束,为后续机电设备安装、系统调试及按期投产发电奠定了坚实基础。

广东肇庆浪江抽水蓄能电站是粤港澳大湾区首个变速抽水蓄能电站,是“十四五”期间国家重点实施项目。电站安装3台单机容量30万千瓦的定速可逆式水泵水轮机/发电电动机和1台单机容量30万千瓦的变速可逆式水泵水轮机/发电电动机组,总装机容量为120万千瓦。

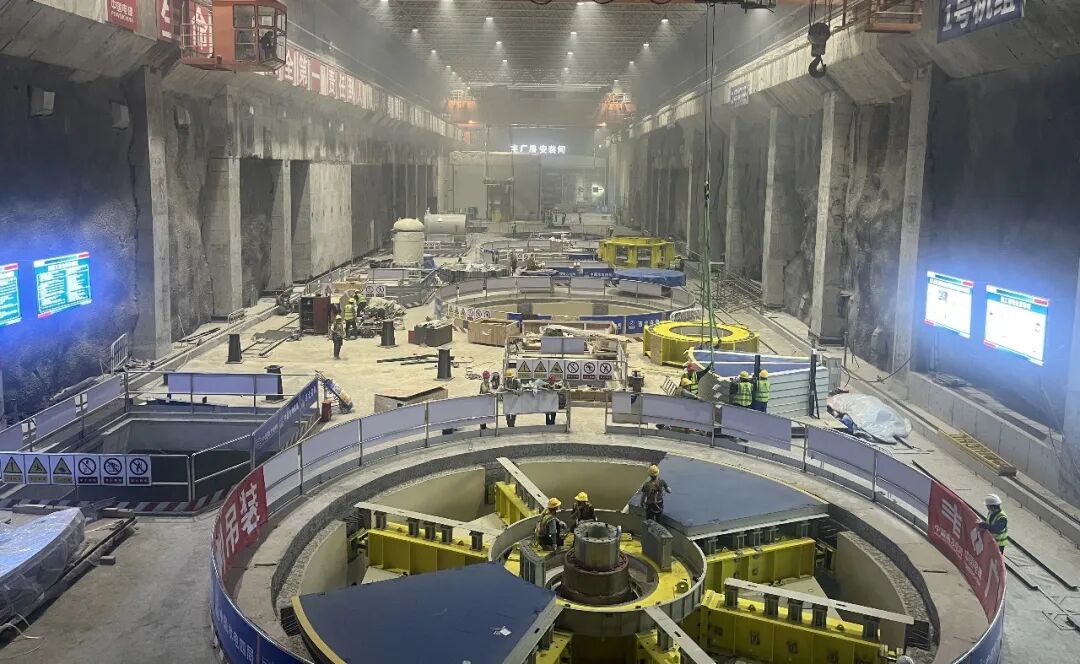

电站主厂房高59.275m、宽26m、长182.77m,厂房开挖支护于2022年12月9日开工,于2024年6月30日开挖支护完成,机组间混凝土2024年10月1日首台肘管吊装完开始,历时16个月顺利封顶,主机间结构混凝土共计4万余方,结构钢筋重约4500吨。

为确保此次地下厂房浇筑工作高效有序推进,项目管理团队联合业主、监理单位开展浇筑前联合检查,认真总结前期经验,严格把控混凝土配比、浇筑工艺及质量检测等关键环节,科学规划泵车定位与浇筑路线,设置浇筑警戒区,扎实开展技术交底。施工过程中采用分区、分层浇筑工艺,安排专业技术人员全程旁站监督,详细记录浇筑过程,确保每道工序符合规范,有力保障了地下厂房顺利封顶。

下一步,中国水电四局将有序推进首台机组总装及调试,2号机组定子下线和转子磁轭环安装,3号机组球阀吊装,4号机组转子组装、定子吊装等工作。该电站建成后,年设计发电量13.5亿千瓦时,预计每年可节约标煤36万吨、减少二氧化碳排放90万吨,可有效缓解大湾区电网调峰压力,提升风电、光伏等新能源消纳能力,为区域新型电力系统安全稳定运行提供关键支撑。
