|
新能源工程
来源:中国能建东电一公司
时间:2026-09-30

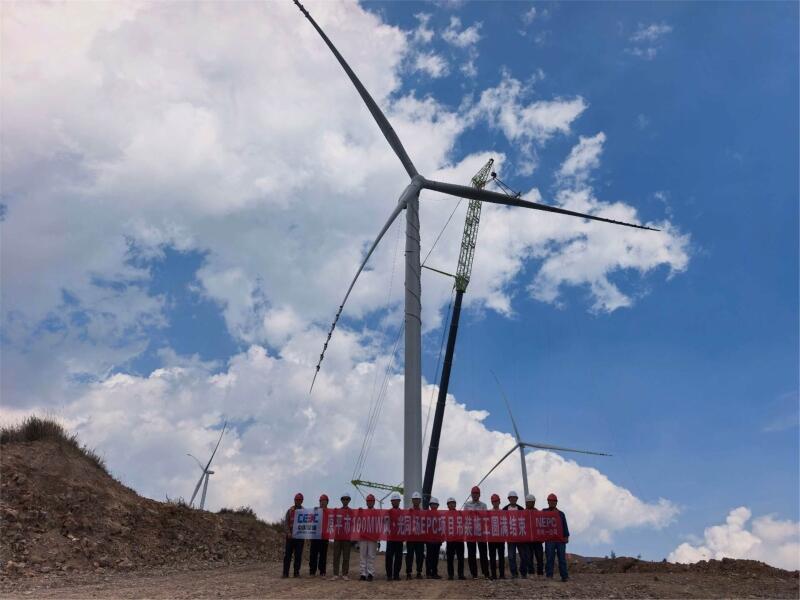

9月26日,原平市50MW光伏+50MW风电同场结合生态治理基地项目迎来关键施工节点:随着最后一台6.25MW风机叶片吊装顺利完成,五段塔筒、机舱、轮毂、叶片全部吊装作业顺利收尾,标志着项目8台6.25MW风机吊装作业全部完成,为后续电气接线、整机调试及并网发电工作打下坚实基础。

风机吊装作业属于超危大工程,存在交叉作业密集、吊装荷载大、风况干扰强等施工难点,对设备精度、螺栓紧固力矩及现场安全管控有着极高要求。面对8台风机连续吊装、机位转场频繁等挑战,吊装作业准备阶段,原平市50MW光伏+50MW风电同场结合生态治理基地EPC项目部联合建设、监理单位及吊装班组,结合各机位场地实况、风力管控阈值、起重设备性能开展专项技术研讨,优化完善吊装专项方案及应急保障预案,逐级落实安全技术交底工作,全面核验吊装机械、起重索具、监测设备工况,从源头排查化解各类安全隐患。吊装过程中,各参建单位管理人员全程旁站监护、动态巡查,起重指挥、高空作业、地面配合人员各岗位各司其职、紧密协作,各项技术指标均符合设计及行业规范,整场吊装作业安全可控、精准高效、一次就位。
国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

集宁区人民政府 1小时前
中国能建广东火电 1小时前
中能建建筑集团有限公司 1小时前
国家电投集团陕西电力有限公司 2小时前
中国节能环保集团有限公司 2小时前
中国电建重庆工程公司 1天前
图片正在生成中...
