陕西榆林横山100兆瓦风电项目风机基础全部施工完成

来源:中国能建安徽电建二公司

时间:2026-09-30

9月30日,中国能建安徽电建二公司EPC总承包的陕西横山100兆瓦风电项目风机基础施工全部完成。

项目位于陕西榆林毛乌素沙地南缘,总装机总容量100兆瓦,共安装16台单机容量6.25兆瓦风力发电机组,配套新建一座110千伏升压站、35千伏集电线路。

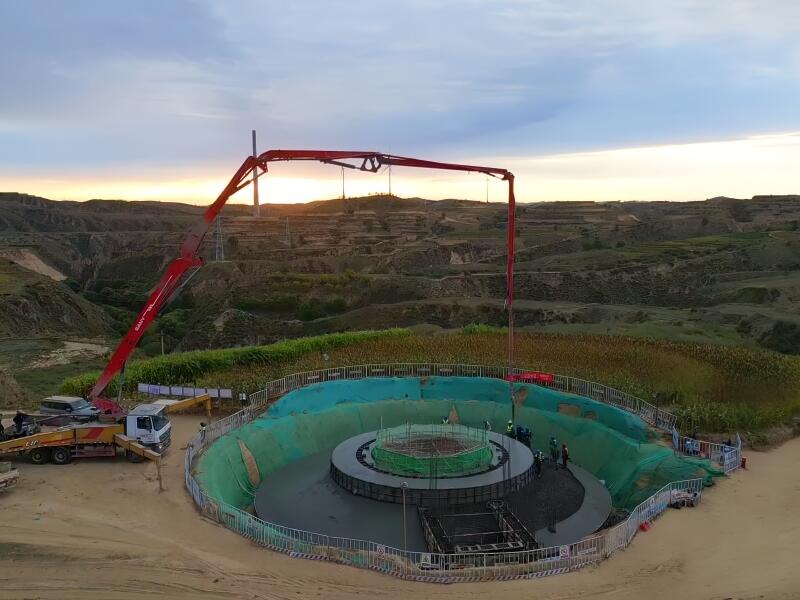

项目风机基础采用圆形扩展式基础,直径为21米、高度为5.1米。场址属于典型黄土高原地貌,场地为湿陷性黄土地质,松软遇水易发生塌陷,给基础施工带来挑战。

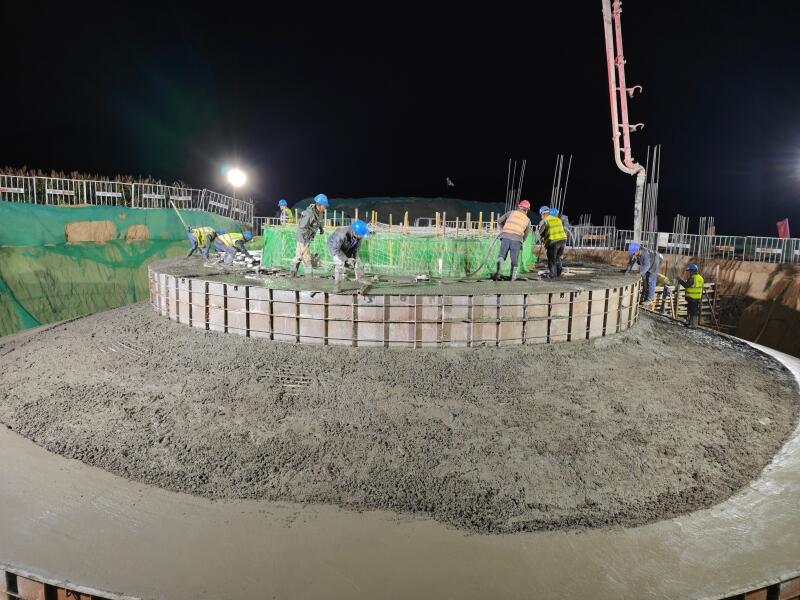

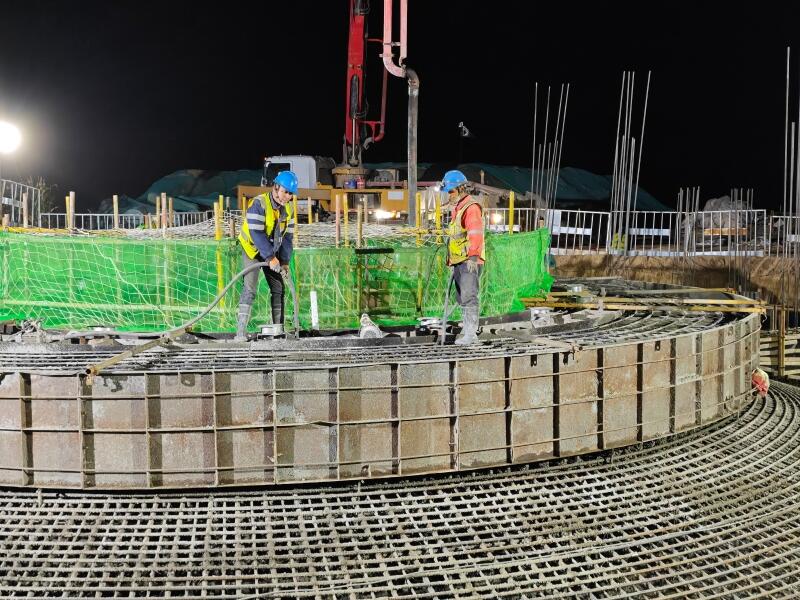

项目团队科学制定应对措施,每台基础采用34根灌注桩加承台的复合地基形式,有效提升地基承载力;同时联合业主、监理单位,有序完成钢筋绑扎、模板支设、临边防护等工序验收。风机基础属于大体积混凝土工程,项目部提前优化混凝土运输路线,统筹调度运输资源;利用夜间道路通畅、民事干扰少的有利条件,安排施工人员轮班开展12小时连续一次性浇筑,技术人员全程旁站监督。

浇筑过程严格控制分层厚度,实施分层振捣,精准把控振捣间距与振捣时长。浇筑完成后第一时间启动混凝土温控养护,专人24小时监测混凝土内外温差,采用加厚保温棉被全覆盖包裹保湿养护,保障16台风机基础施工质量满足设计及规范要求。
