来源:华润电力贵州公司
时间:2026-10-12
华润电力贵州公司黎平高孖风电项目位于黔东南州苗族侗族自治州黎平县,项目覆盖岩洞镇、永从镇、中潮镇、德凤街道,总装机容量100MW,规划建设16台单机容量6.25MW风力发电机组,同步配套新建1座110kV升压站、集电线路及场内运输道路等基础设施,项目总投资约5.25亿元。项目全面建成投产后,预计每年可输出清洁电能2.12亿千瓦时,将有效降低区域二氧化碳排放量,持续优化地方能源结构,为黔东南州绿色低碳高质量发展注入强劲的绿色动能。

该项目为典型山地风电项目,场址区域山高谷深、地势错综复杂,雨雾天气频发,加之风机叶片超长超重,大件设备运输、现场吊装施工面临诸多客观制约,建设条件十分艰巨。自开工以来,项目团队坚持统筹抓好安全生产、工程质量、建设进度与环水保各项工作,迎难而上相继完成场内道路修建、吊装平台开挖、风机基础浇筑等关键前置工程。针对风机叶片大件运输中逆行进入匝道、倒车驶出收费站等棘手难题,项目积极联动从江、黎平两地高速交警、地方公安交警及路政主管部门,协同做好超长超重大件设备护送保障工作,确保各类风机设备按期顺利进场。
为保障吊装工作安全有序实施,项目部在吊装作业前组织开展专项施工方案评审,对起重机械、吊具设备开展全面检测校验,严格落实全员安全技术交底。吊装实施全过程,现场实时监测风速、载荷等关键参数,管理人员全程旁站监督,各参建单位紧密配合、协同作战,实现塔筒、机舱、轮毂、叶片高空精准对接,首台风机吊装任务一次性取得成功。

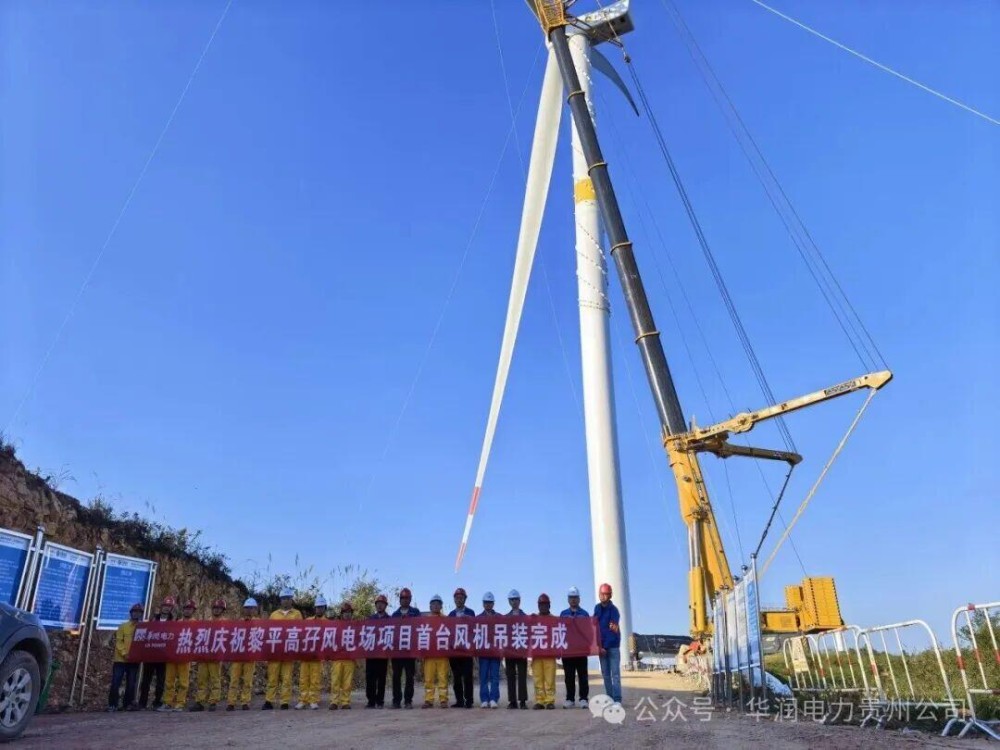

在华润电力贵州公司党委坚强领导与各相关部门鼎力支持下,高孖风电项目先后攻克10千伏线路迁改、风机叶片高速特殊运输等多项建设难关。10月9日,随着最后一支风机叶片与轮毂精准对接就位,项目首台风机吊装工作圆满收官,也为后续其余机组批量吊装作业沉淀宝贵的现场实操经验。
下一步,项目团队将锚定既定工期节点,牢牢守住安全生产底线,统筹推进风机设备安装、电气接线、升压站调试等重点工作,全力向全容量并网目标发起冲刺,力争项目早投产、早见效,以源源不断的绿色电力赋能地方经济社会高质量发展。
国际新能源网声明:本文仅代表作者本人观点,与国际新能源网无关,文章内容仅供参考。凡注明“来源:国际新能源网”的所有作品,版权均属于国际新能源网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

水电六局 3小时前
中国能建安徽电建二公司 3小时前
中国能建投资公司 4小时前
国家电投集团福建公司 17小时前
国家电投集团云南国际 18小时前
中国能建龙江能建 18小时前
图片正在生成中...
