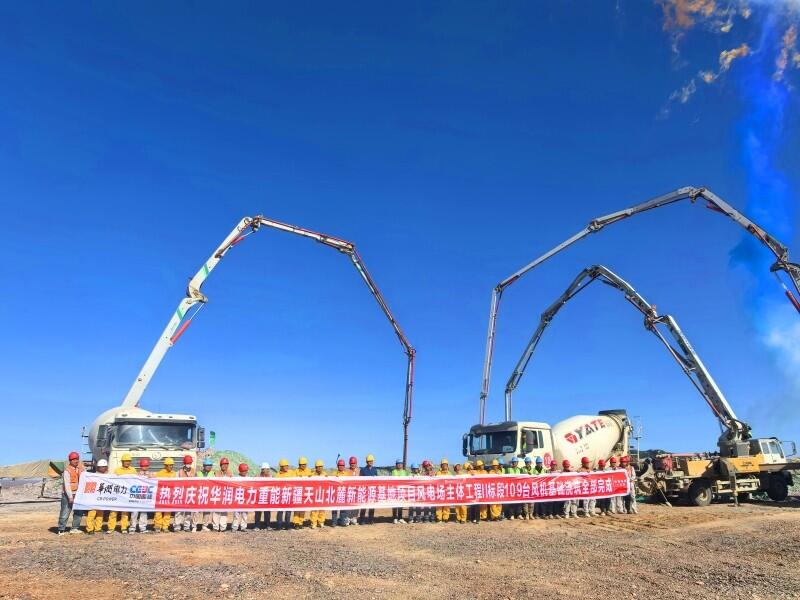

6月1日,随着Y531号风机基础最后一方混凝土精准入模,新疆天山北麓新能源基地Ⅱ标段900兆瓦风电项目109台风机基础浇筑完成。
该项目是国家“十四五”重点工程“疆电入渝”的重要组成部分,总装机规模410万千瓦,公司承建其中的风电场主体工程Ⅱ标段,装机容量900兆瓦,安装109台风力发电机组。此次浇筑的风电机组基础均采用现浇钢筋混凝土大体积基础。
项目地处戈壁深处,紧临国界线,边防管控严格,加之风沙天气多、无信号,材料采购及运输困难……项目部带领近300名参建员工, 攻坚克难,现场配备多台卫星电话和对讲机,保障通讯畅通;加强与当地政府、边防部队协调解决材料进场事宜; 每晚召开推进会,细化工作量,责任到人,根据现场进度适时调整人材机的投入,全面统筹安全、质量和进度管理;投入44台施工挖机,28台运输车辆,修建场内外道路169公里,保障材料设备运输畅通。

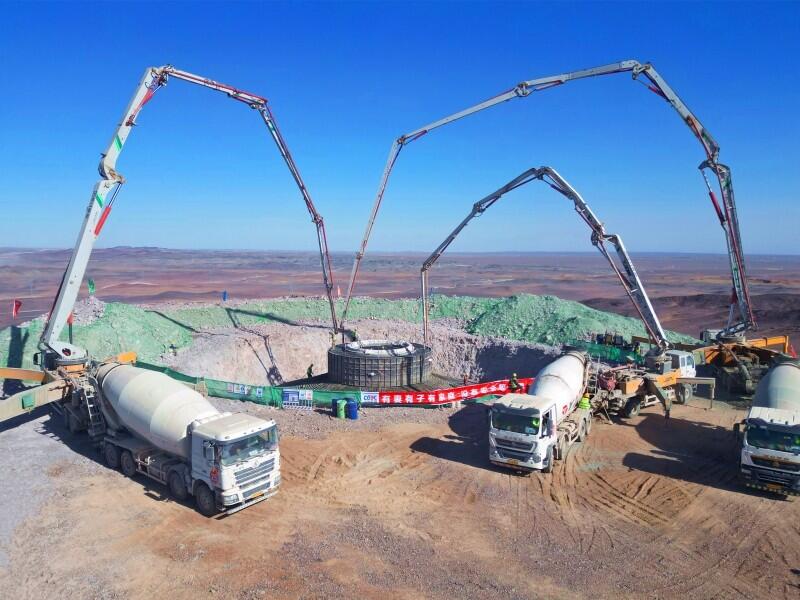

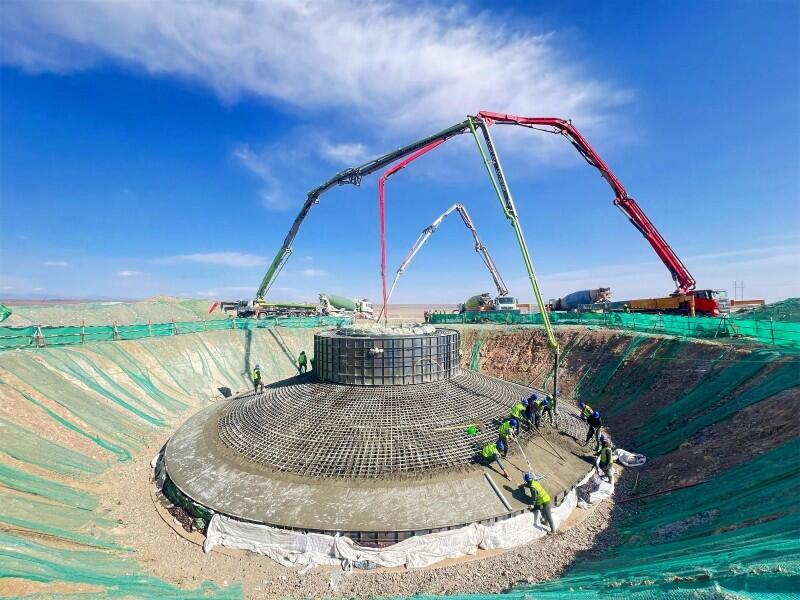

风机基础浇筑前,新疆气温低至零下10度,项目团队科学策划,编制风机基础冬季施工专项方案,灵活调整浇筑时间,采用24小时轮流值班,人休机不休,全力压实安全责任;派专人加强与商混站联系,配置7台泵车,30台罐车,合理控制发车时间; 浇筑过程中,管理人员严格把控钢筋绑扎、模板支护、混凝土浇筑、入模测温、坍落度实验等关键环节,浇筑后及时覆盖双层棉被、外加防冻剂和覆盖塑料布、网兜加挂沙袋包裹基础,为基础穿上厚厚的“保暖衣”,确保混凝土入模温度及浇筑质量。
全体参建员工与时间赛跑,昼夜拼抢,基础浇筑以追风的速度从“一天一基”到“一天两基”再到“两天五基”不断刷新施工纪录,仅用79天高效、优质、安全完成基础浇筑任务,累计浇筑混凝土 123973立方,为后续风机吊装赢得宝贵时间,也为“疆电入渝”工程按下加速键。
