国电投哈密北100万千瓦项目总承包工程风机全部基础浇筑完成

来源:新疆电建

时间:2025-07-15

火力全开,奋战当夏

一线建设者们

奋力推进工程建设

7月14日

公司承建的

国电投哈密北100万千瓦项目总承包工程

风机全部基础浇筑完成

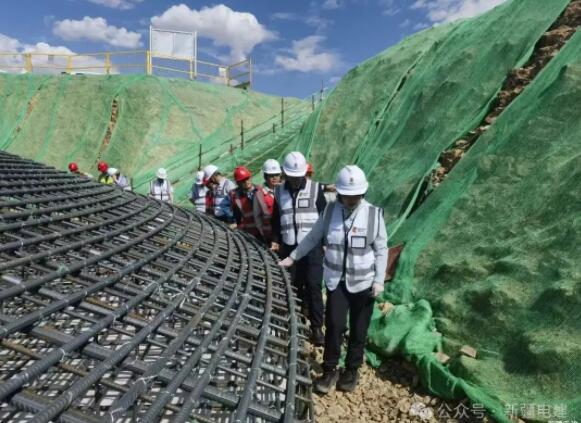

由新疆电建承建的国电投哈密北100万千瓦项目总承包工程,位于新疆维吾尔自治区哈密市巴里坤县东北部117千米,主要施工范围涵盖风电场道路的铺设、30台8.34兆瓦风机基础与箱变基础、安装、35千伏集电线路和调试工作。

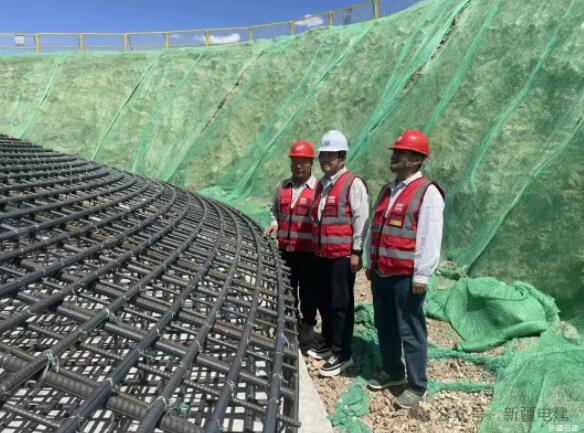

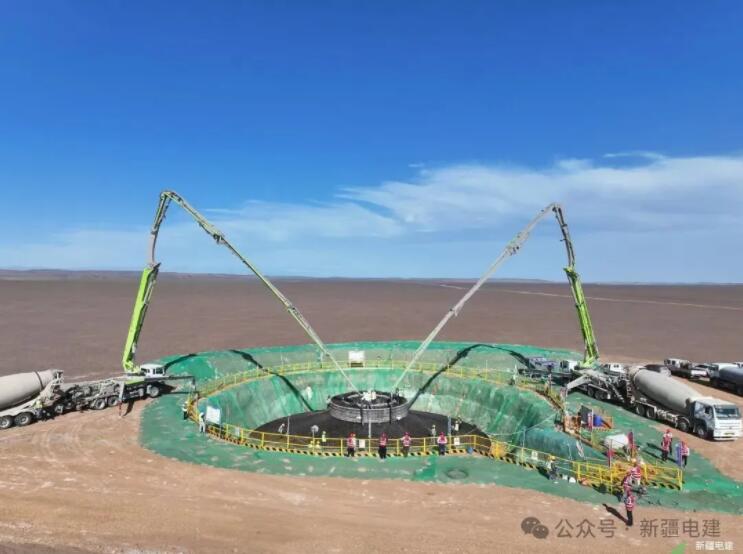

此项目浇筑的风力发电机组基础,型式为圆形扩展基础,均采用现浇大体积钢筋混凝土一次成型方式,每座基础混凝土浇筑量达1000余立方米,30座累计浇筑量超30000立方米。

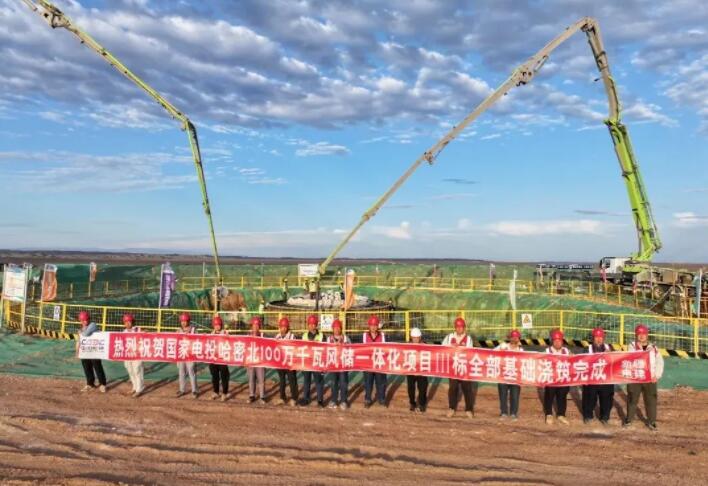

施工过程中,项目部严格把控混凝土的坍落度、出仓温度等关键指标,确保材料性能完全符合设计要求。最终经过2个月的努力,30台风机基础全部浇筑完成。

项目建成后

每年可新增绿电24亿千瓦时

有显著的社会效益、环境效益、经济效益

将为地方可持续发展

提供源源不断的绿色动力
